Dans le cadre de la planification globale des Portes du Soleil, regroupant les stations Suisse de Champéry, Les Crosets, Champoussin et Morgins, le renouvellement et l’extension du réseau d’enneigement mécanique de Champéry – Les Crosets est planifié. Avec la mise sous protection de certains lacs et la nécessité d’augmenter les réserves en eau, le lac existant du Chaudron sera entièrement reconstruit et agrandit. Deux nouveaux captages seront réalisés pour alimenter la retenue collinaire en eau. Une nouvelle station de pompage ainsi qu’un réseau performant permettra d’enneiger efficacement et simultanément les 8 branches d’enneigement du futur réseau.
Retenue collinaire du Chaudron

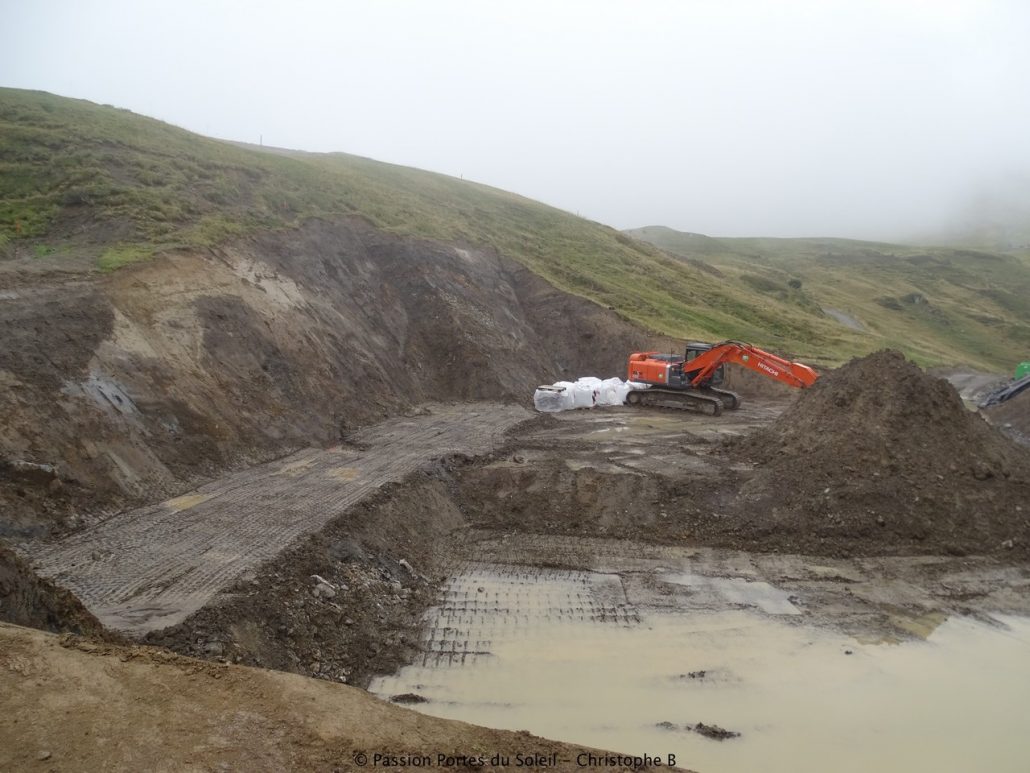

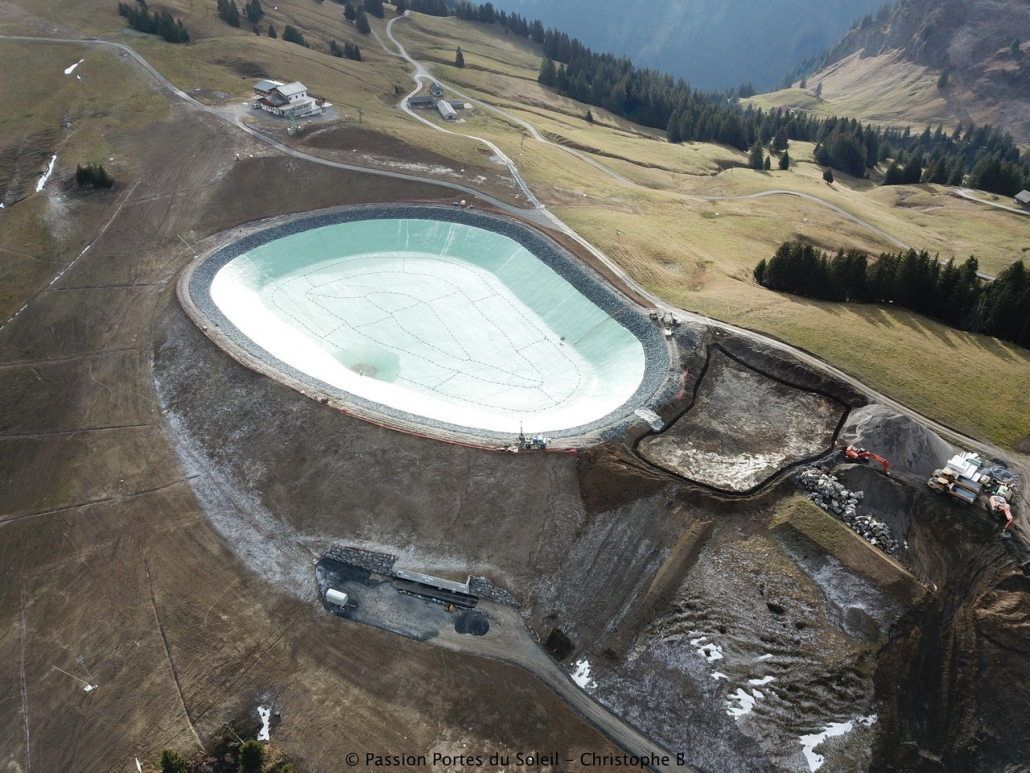

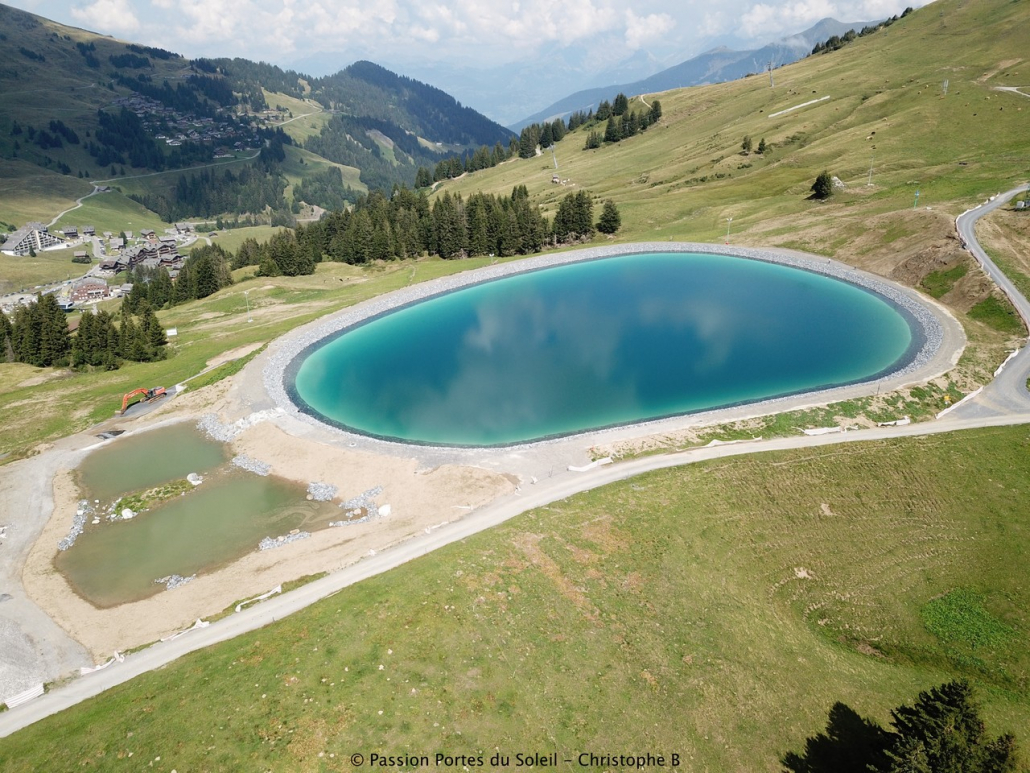

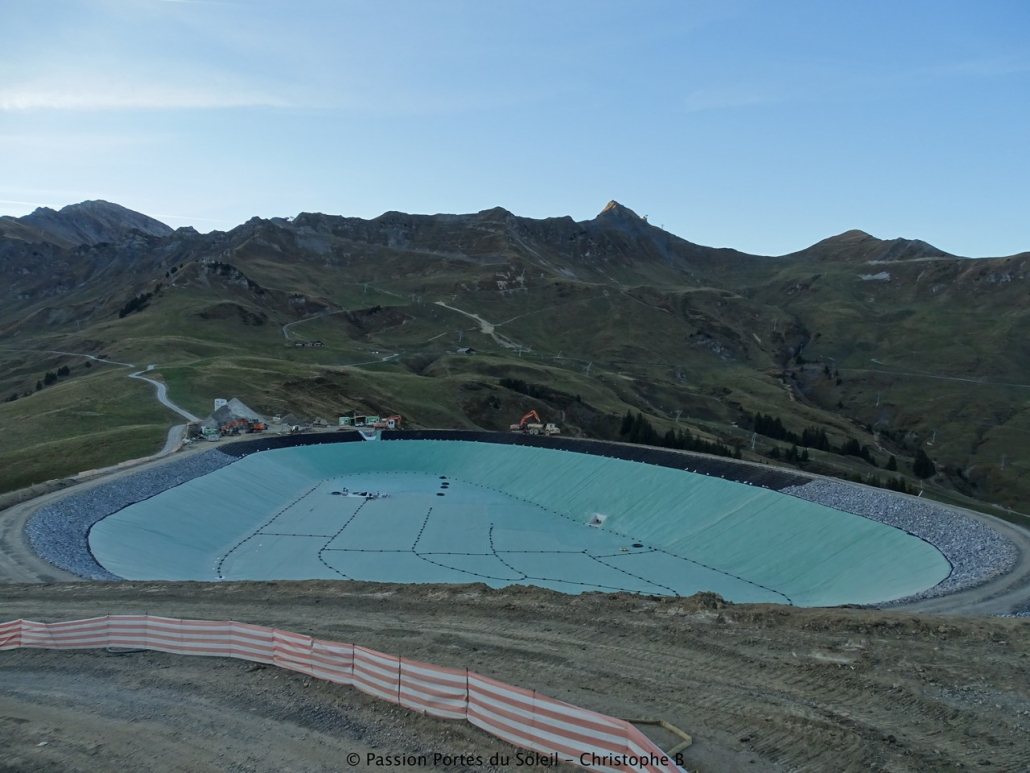

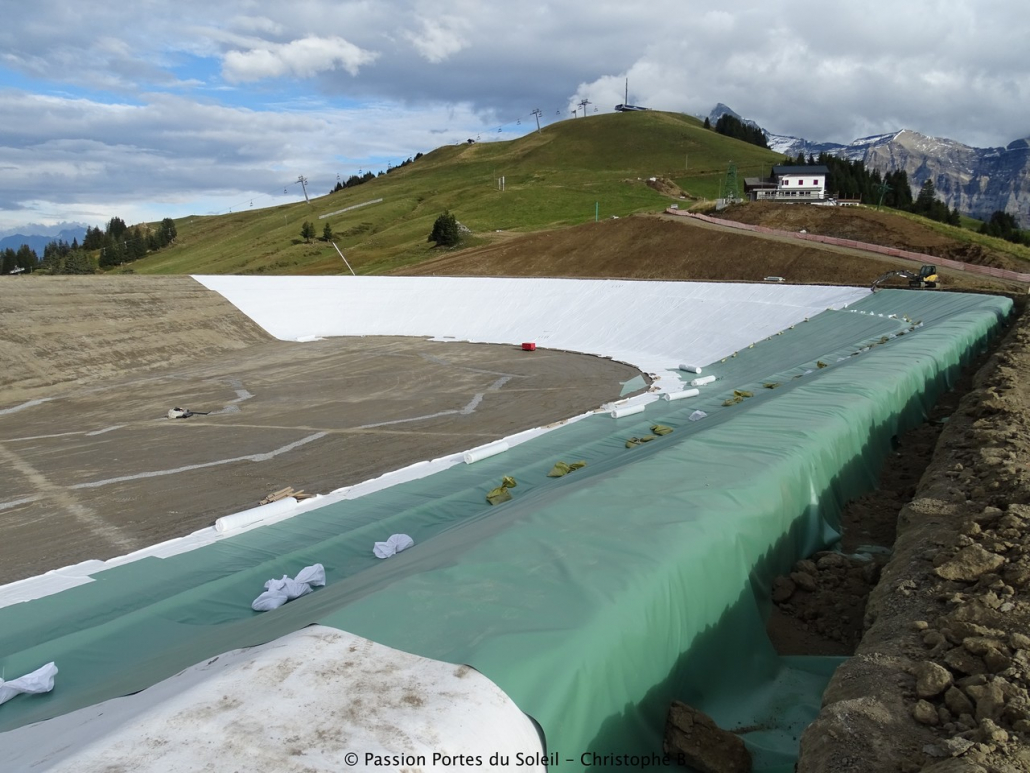

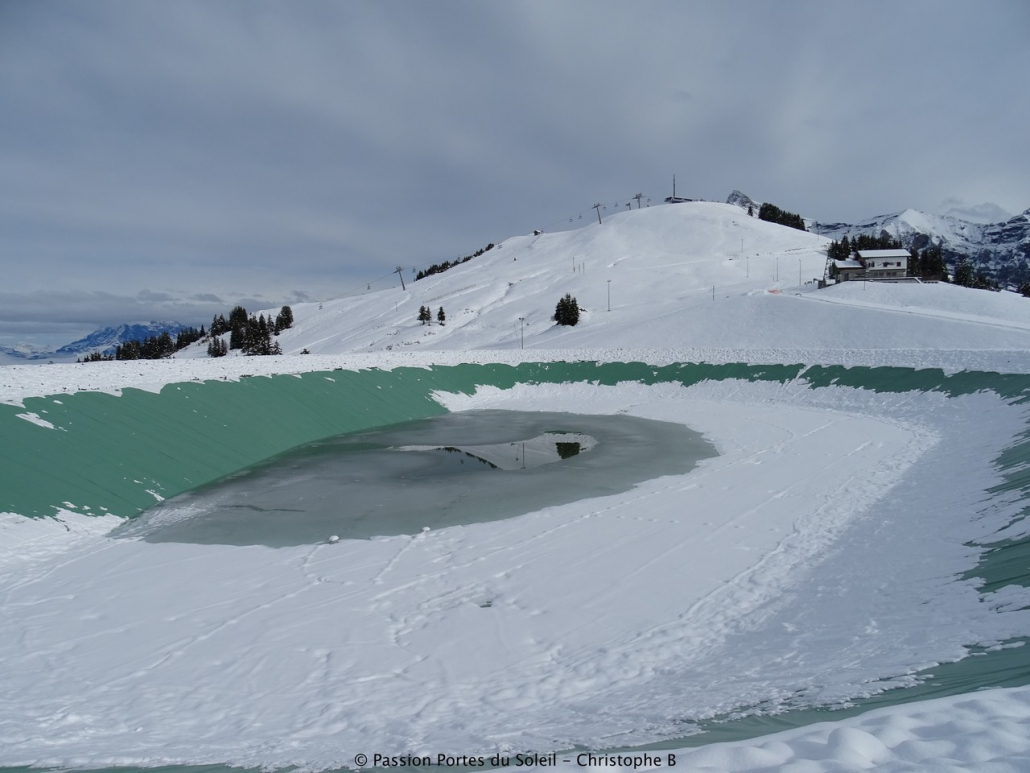

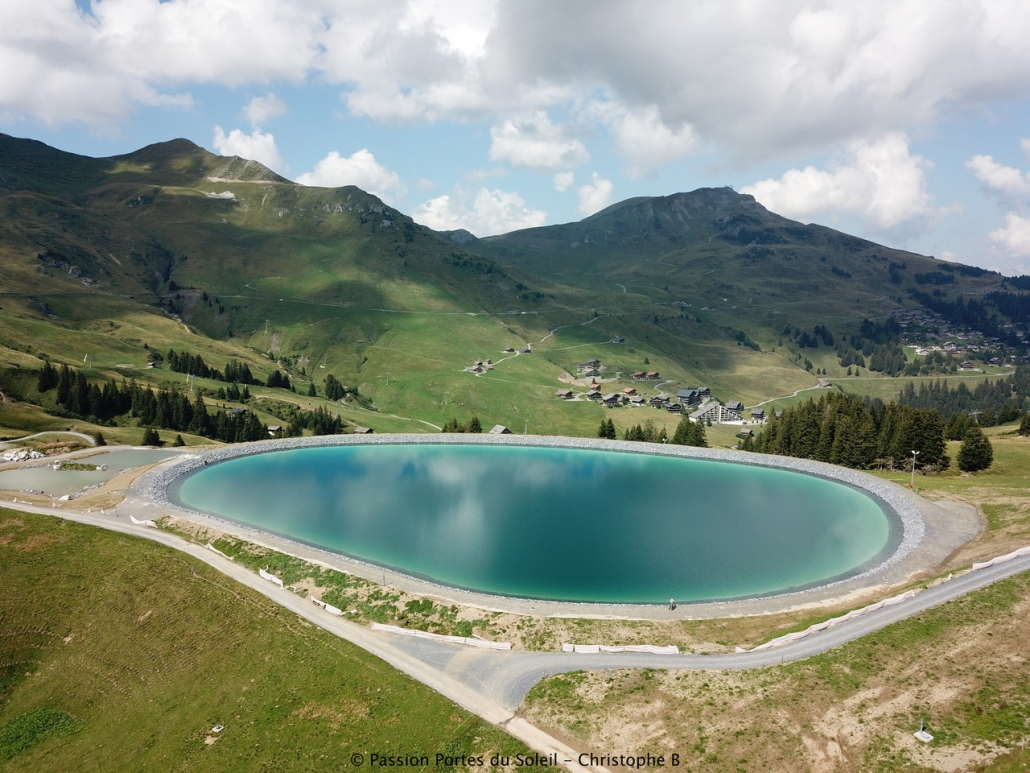

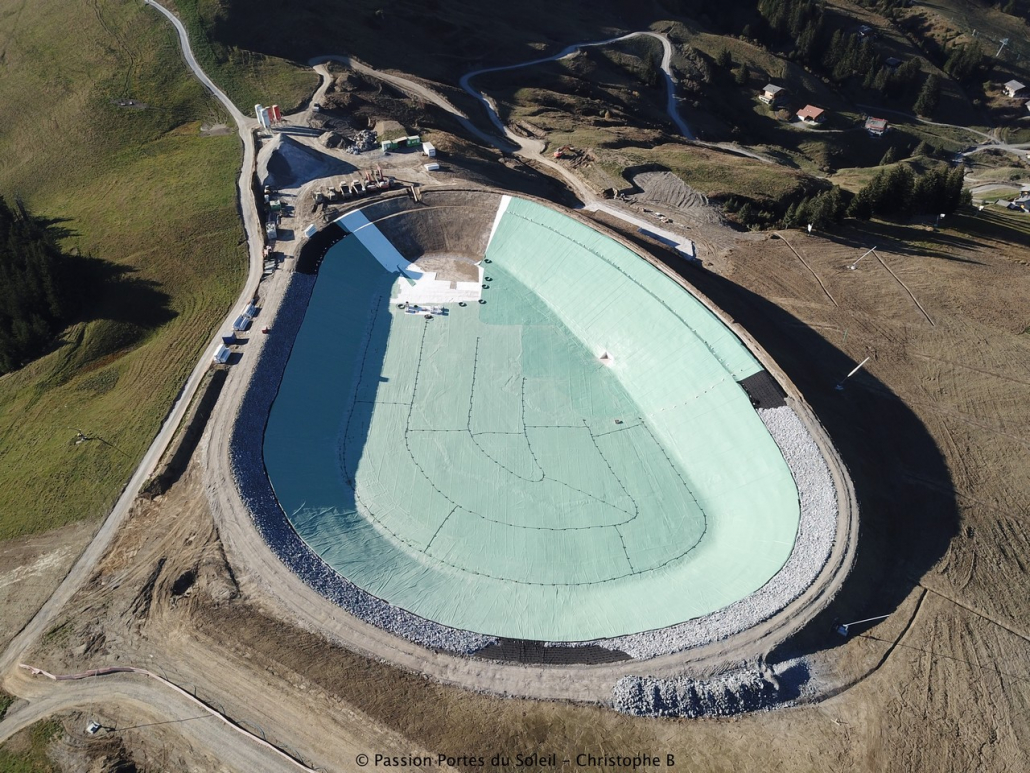

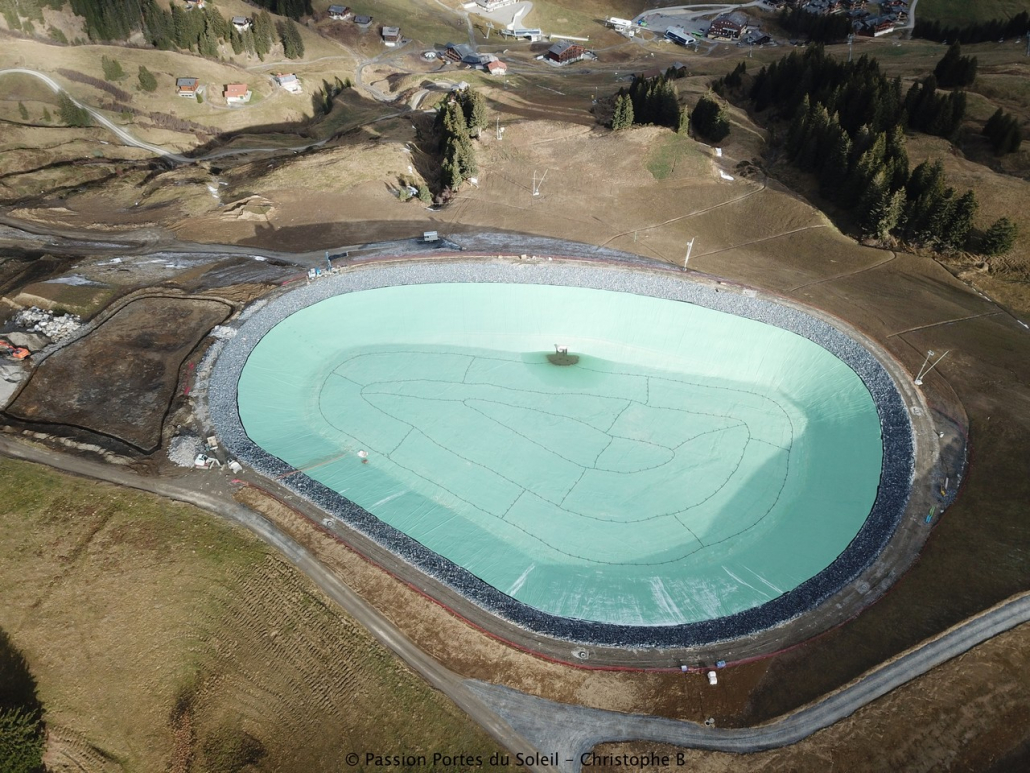

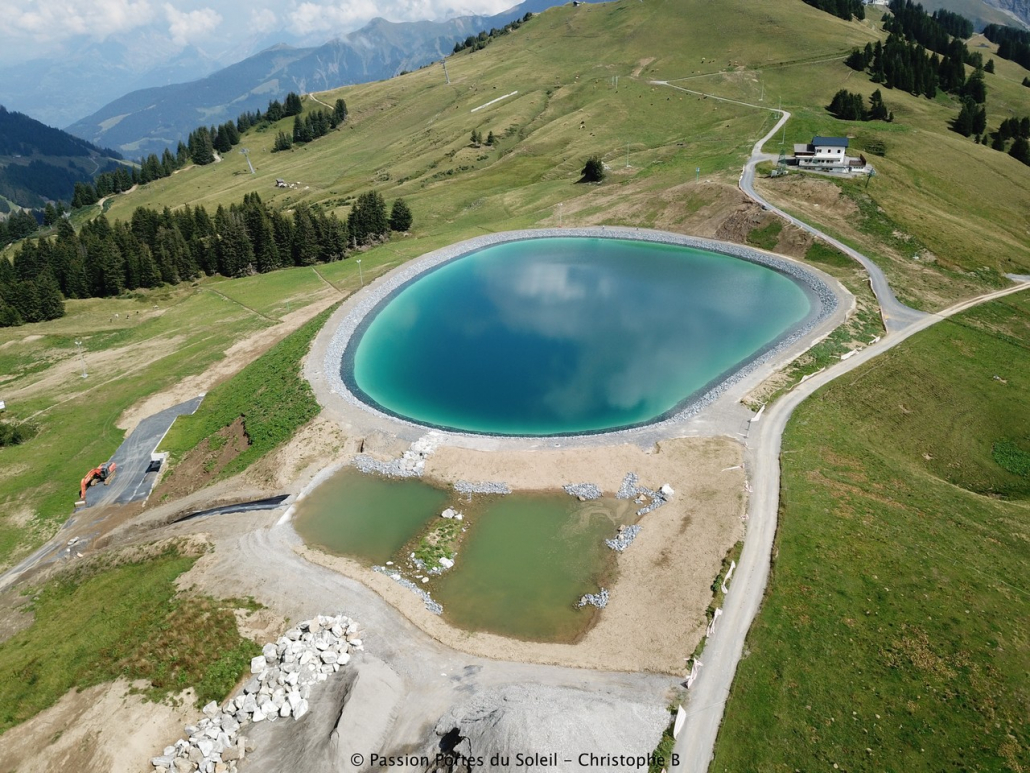

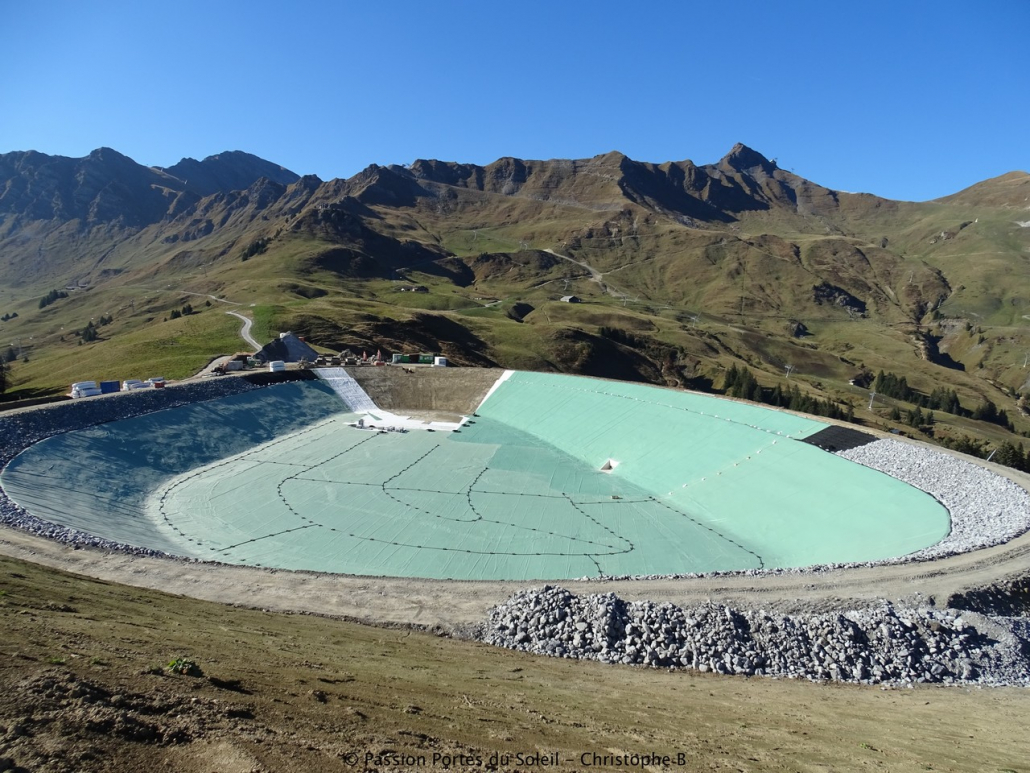

la construction de la retenue collinaire du Chaudron, d’une capacité de 99’000 m³, permettra d’alimenter en eau le réseau d’enneigement en quantité suffisante et rapidement. Le temps de production de neige sera ainsi réduit. Les travaux ont débutés en mai 2018 pour une mise en service à l’hiver 2018-19.

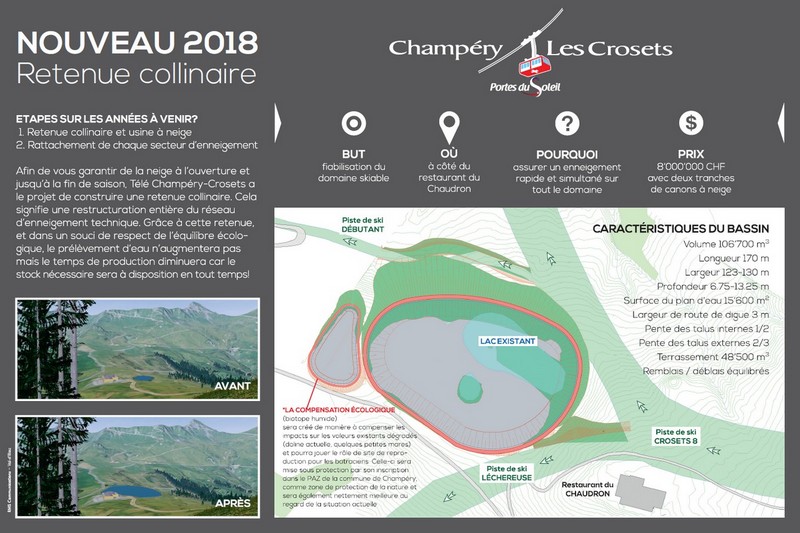

Caractéristiques du bassin :
- Volume de remplissage : 99’000 m³
- Longueur : 170 m
- Largeur : 125 m
- Profondeur : 12 m
- Surface du plan d’eau : 15’600 m²
- Largeur de route de digue : 3 m
- Terrassement : 85’000 m³
- Ciment : 5’000 tonnes
- Chaux : 2’000 tonnes

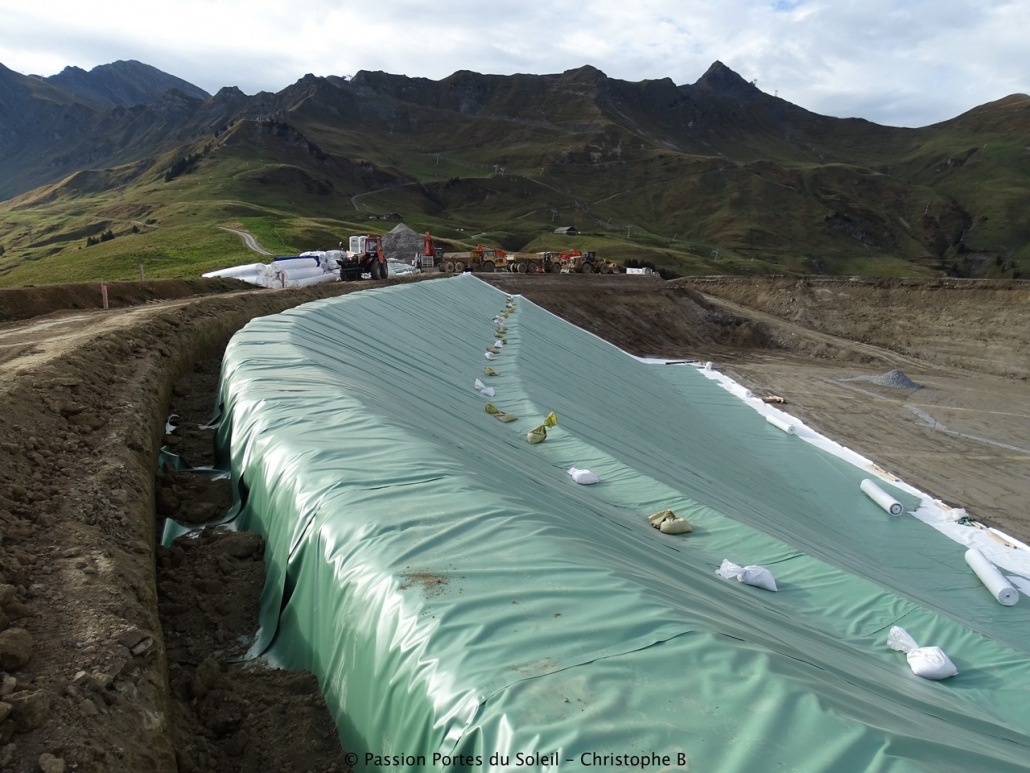

- Bâche : 19’000 m²
Réseau d’enneigement :
- Longueur neuve : 4.2 km
- Longueur de conduites : 27 km
- Longueur totale : 10.2 km
- Nombre d’abris pour enneigeurs : 40 pces
Salle des machines intégrées dans la digue :
- Longueur : 30 m
- Largeur : 15 m
- Nombre de pompes : 3
- Nombre de compresseur : 1
Suivi photos des chantiers d’enneigement

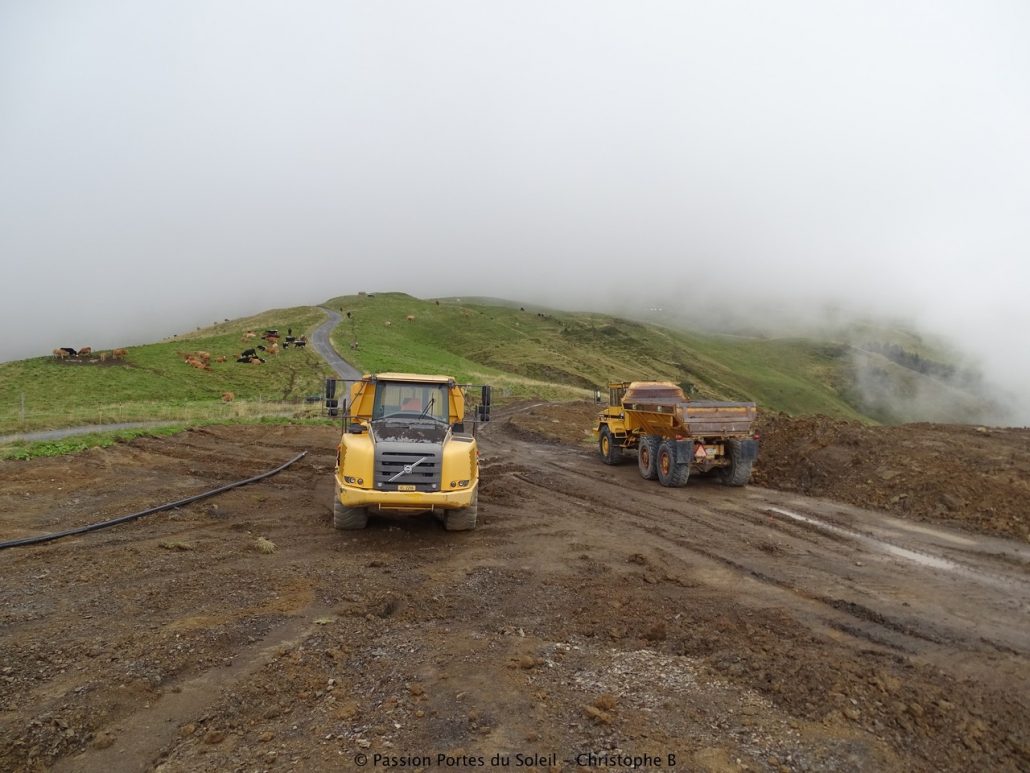

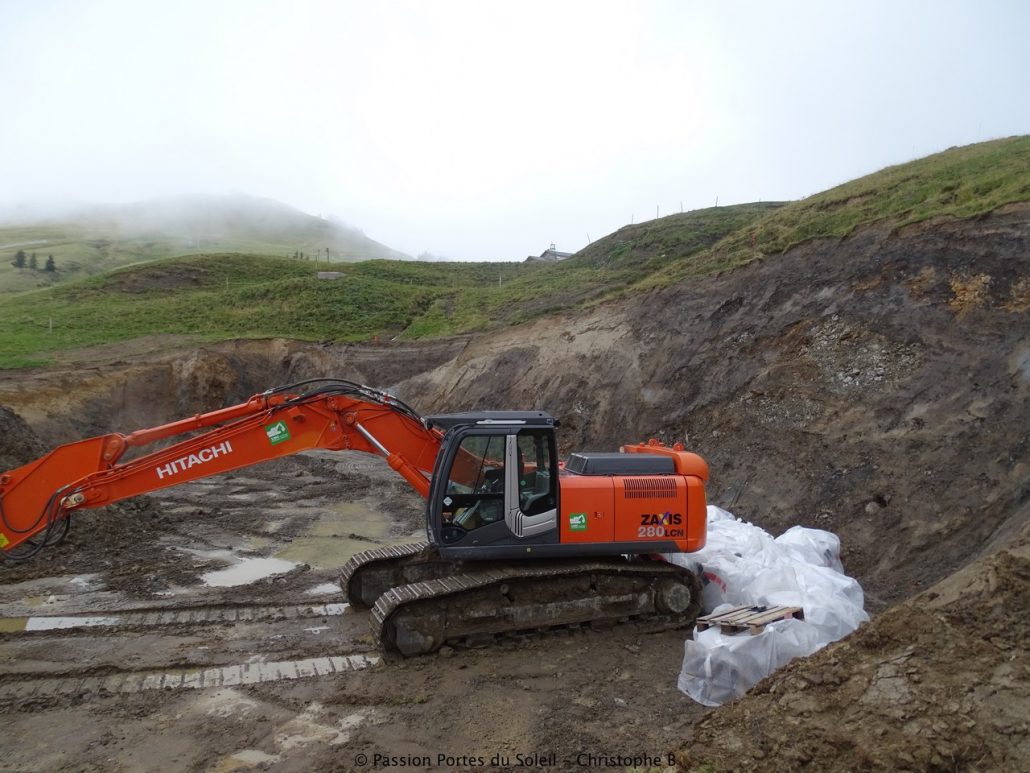

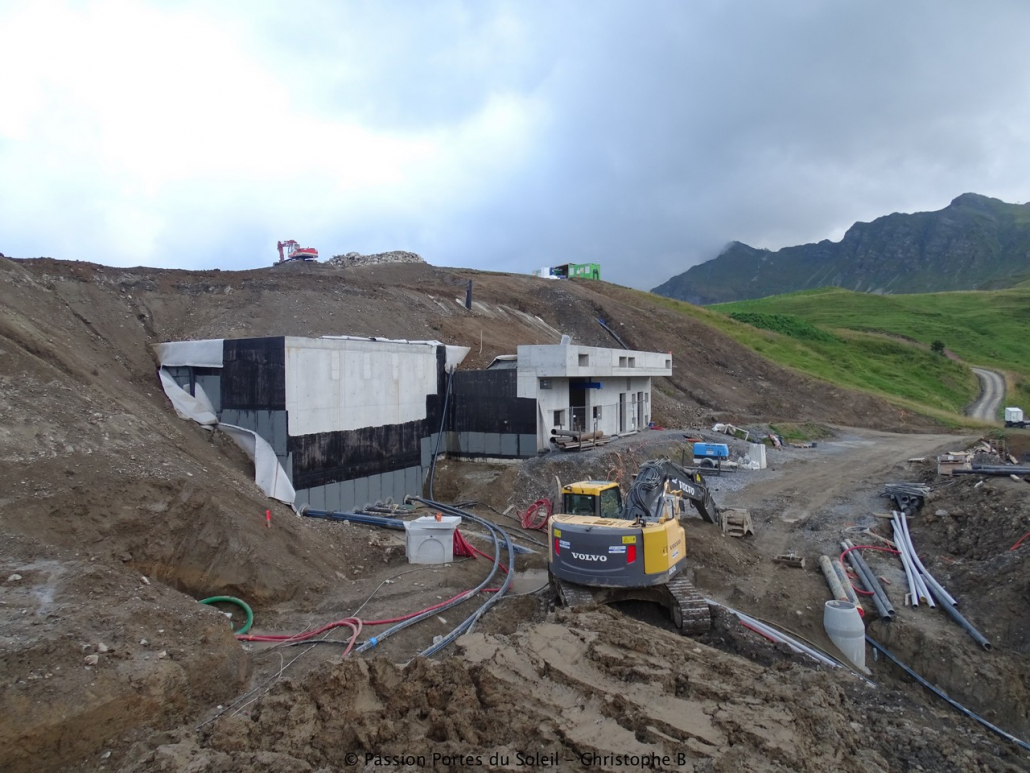

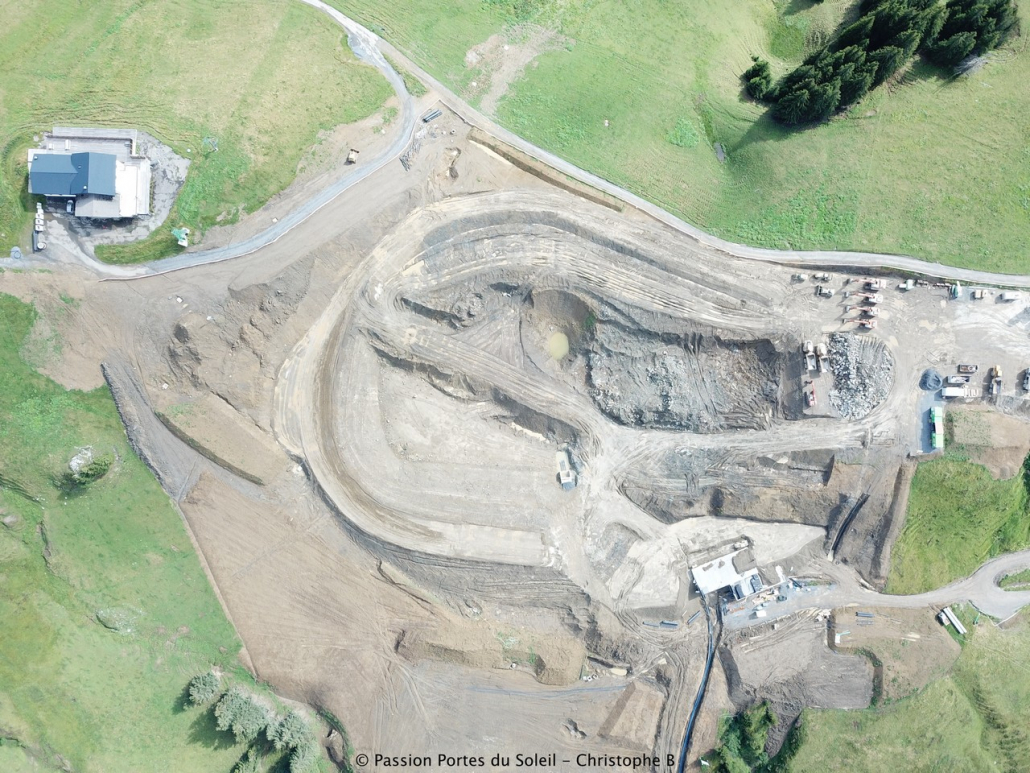

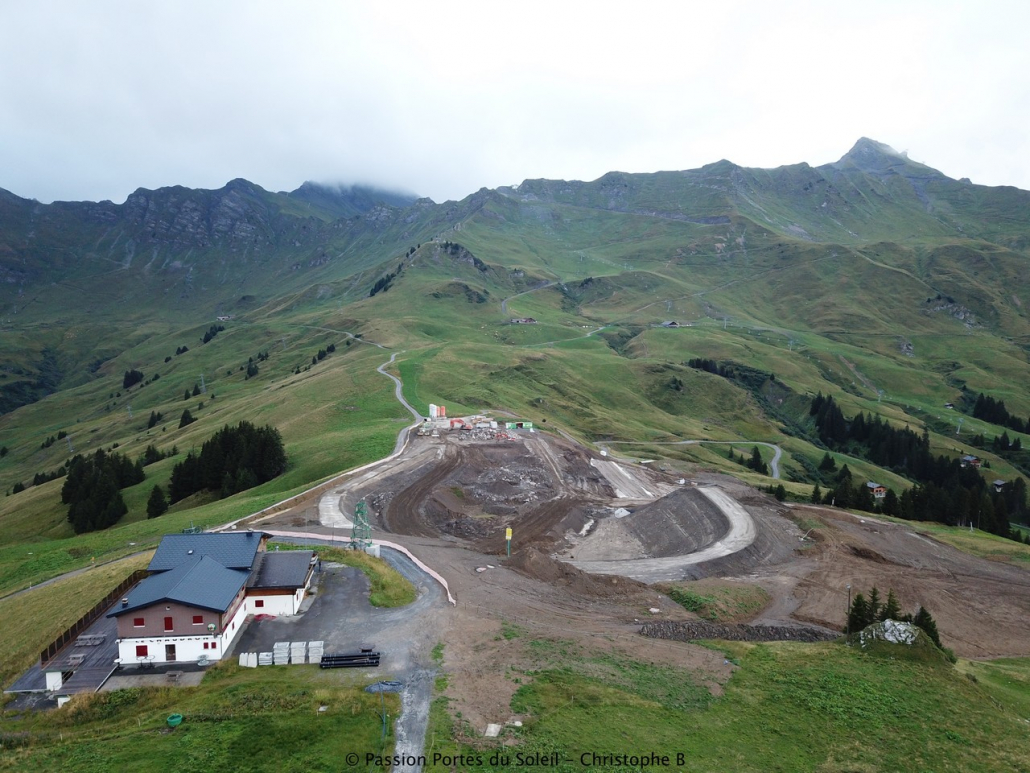

Les premiers travaux ont débutés mi-août 2017 et concernent la création de deux captages, un sur le torrent de Seumon à Léchereuse et l’autre sur le torrent de Naulaz, à proximité du téléski du Hameau des Crosets. La salle des machines principale du réseau est également en construction, en aval de la futur retenue construite l’été 2018. Trois branches du réseau d’enneigement sont prévues pour 2017, celle de la piste bleue des Crosets, celle de Léchereuse et celle de Grand Conche. La retenue collinaire du Chaudron est prévue pour 2018 pour une mise en service du nouveau système d’enneigement à la saison 2018-19.

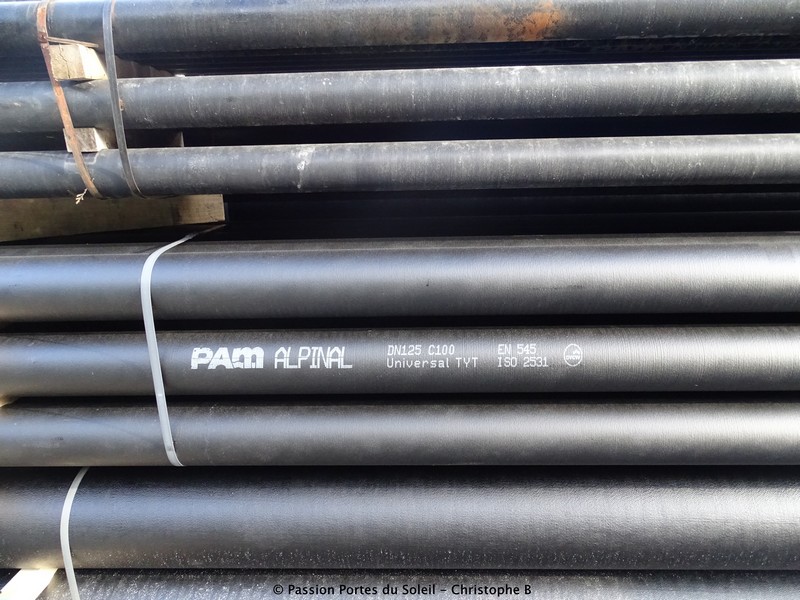

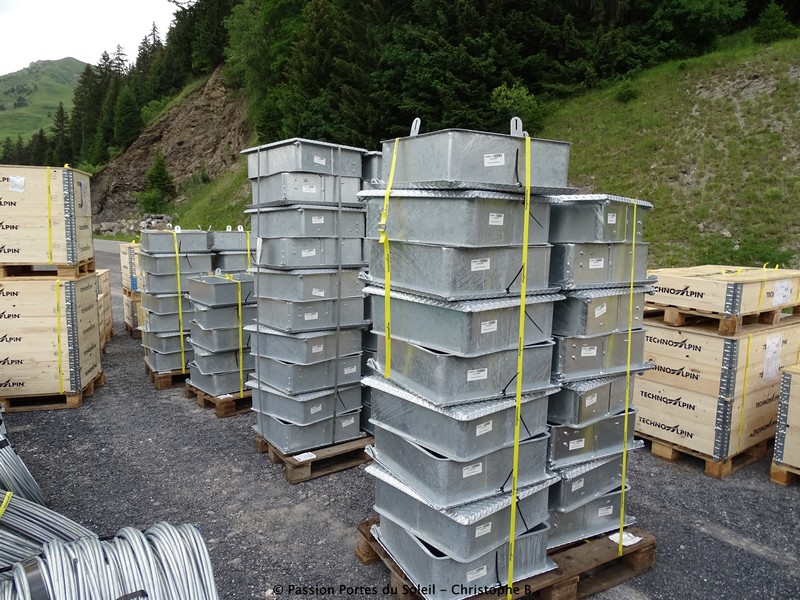

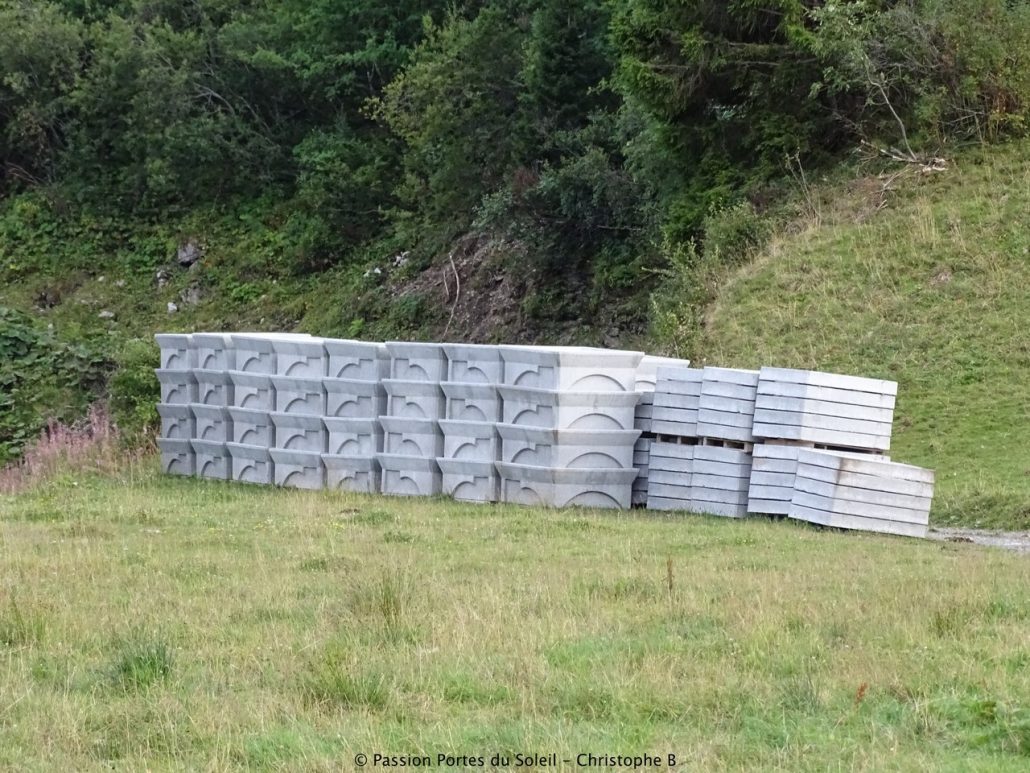

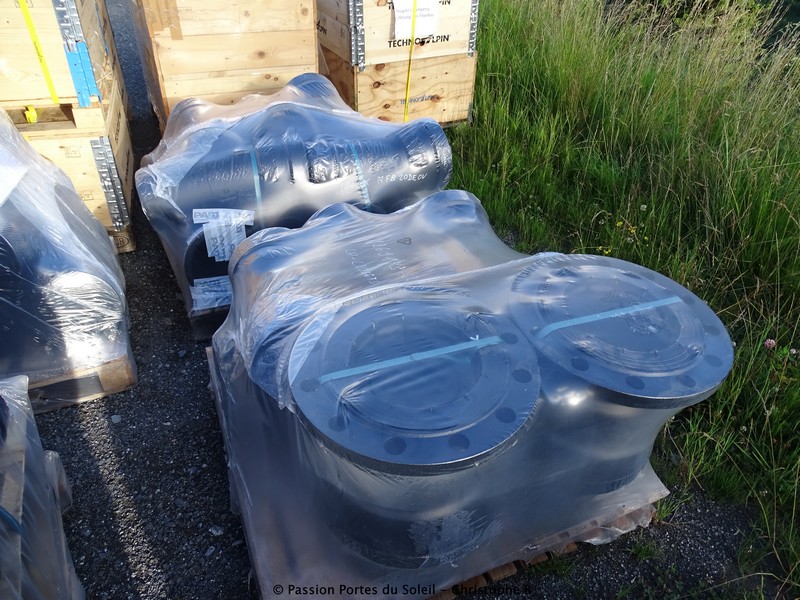

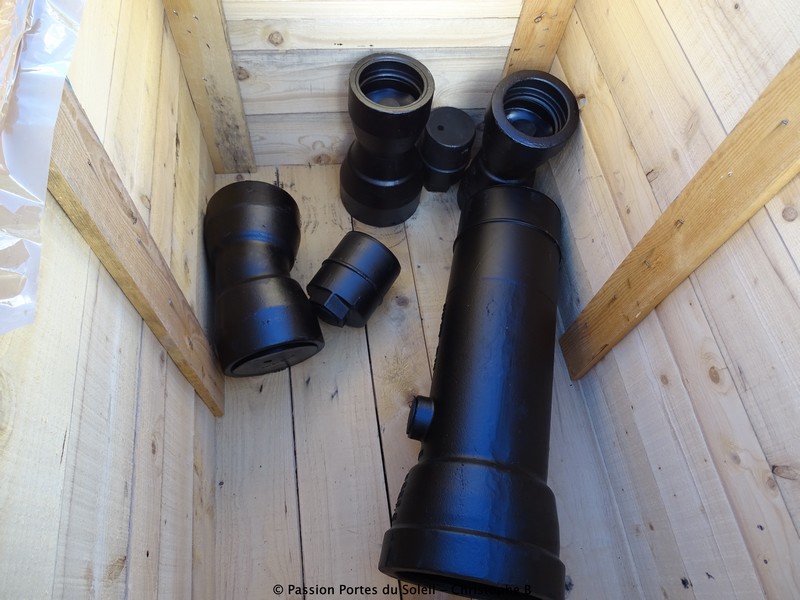

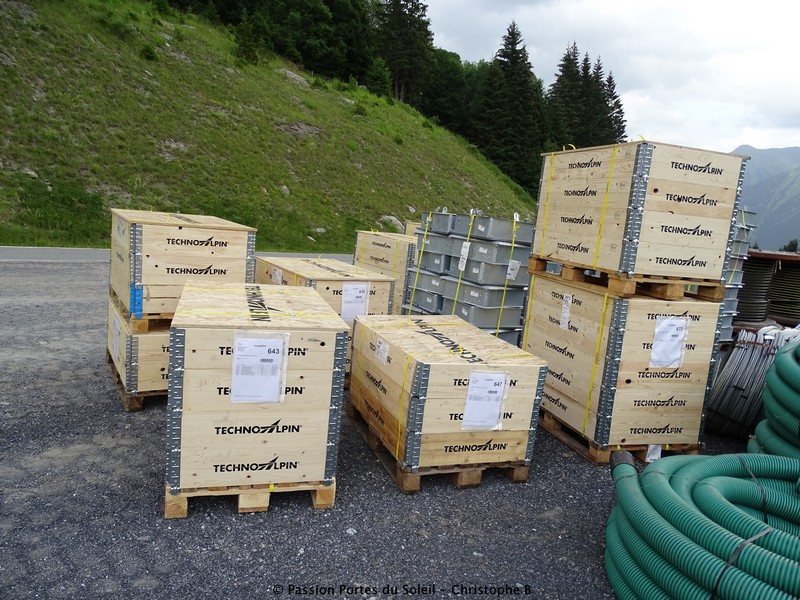

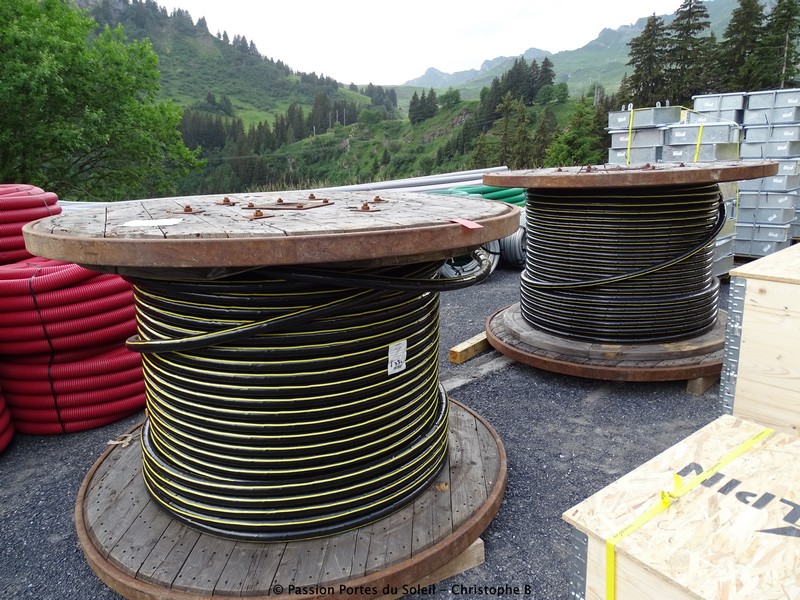

21 juillet 2016, livraison du matériel :

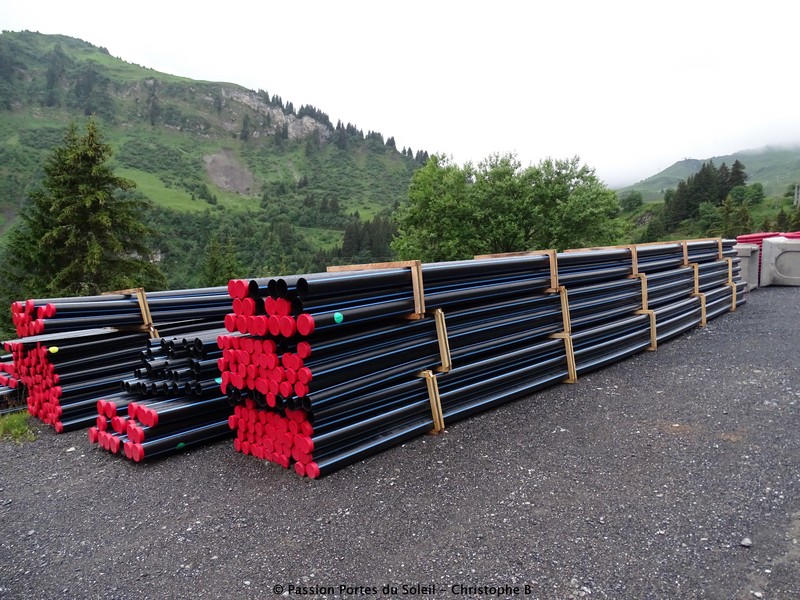

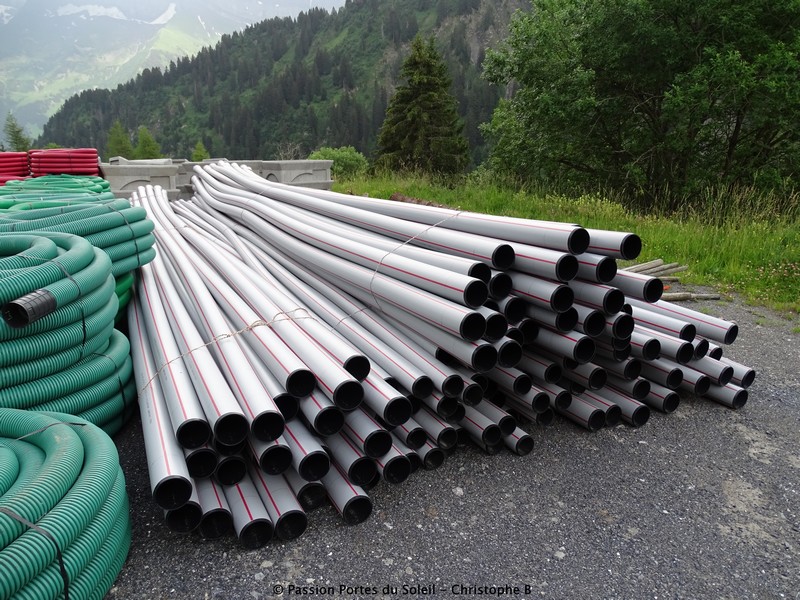

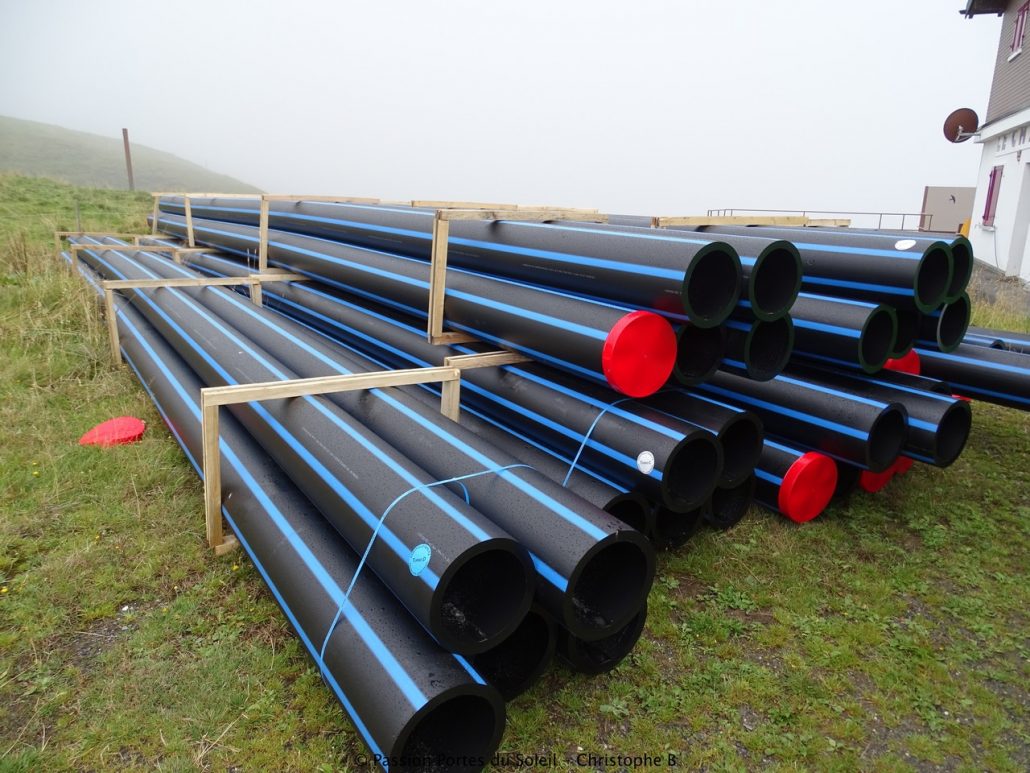

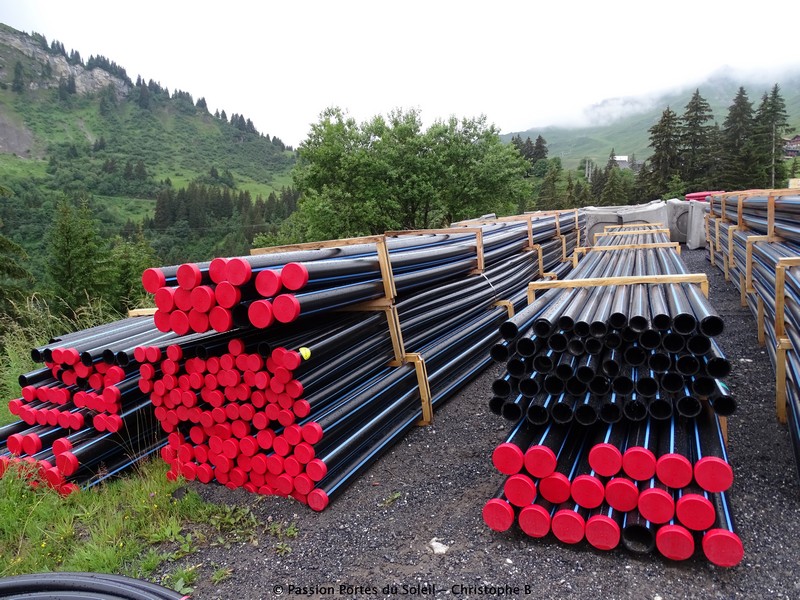

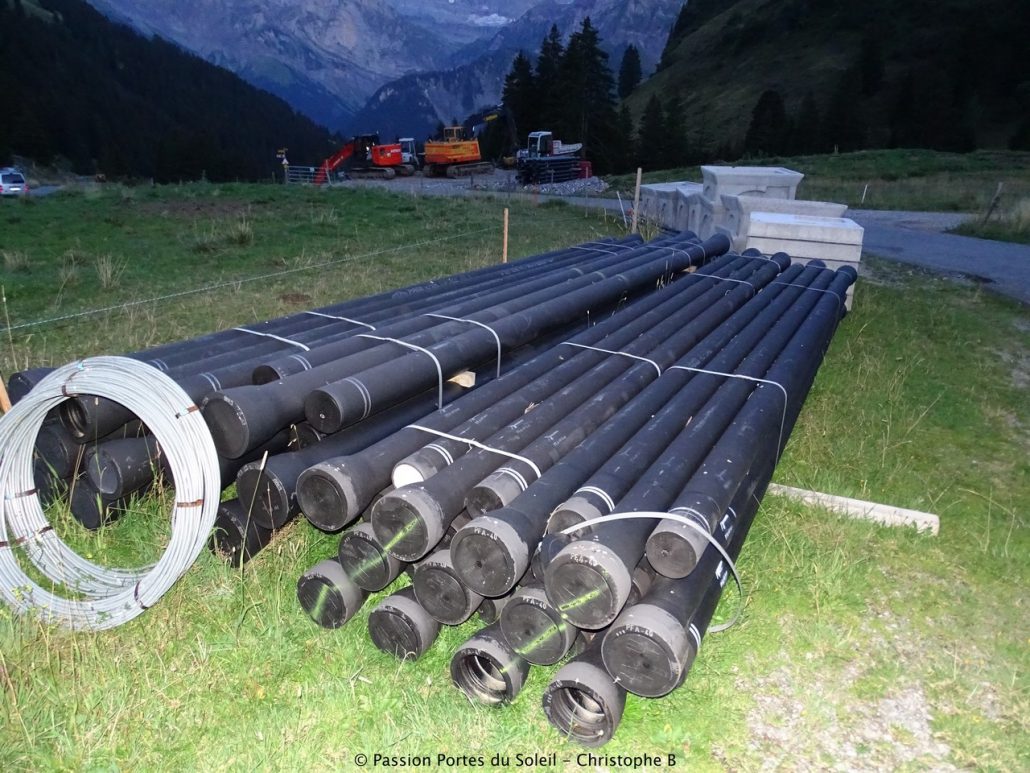

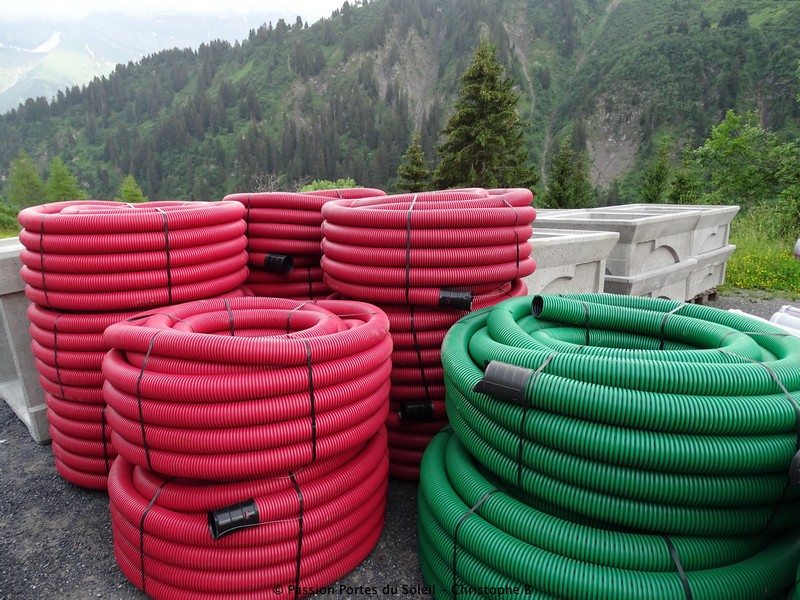

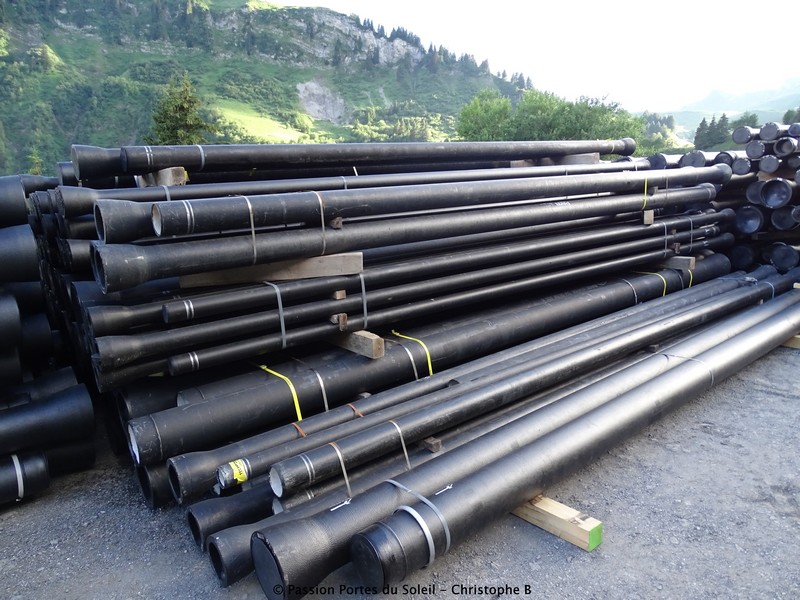

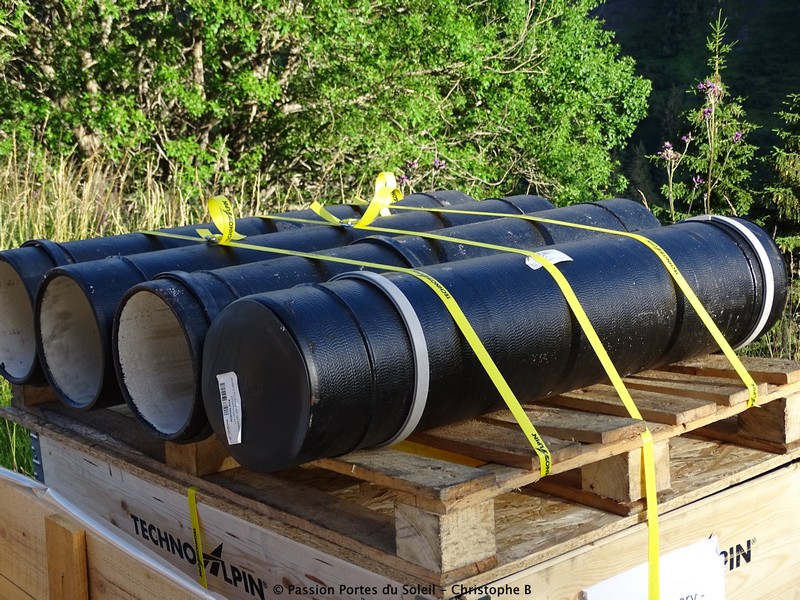

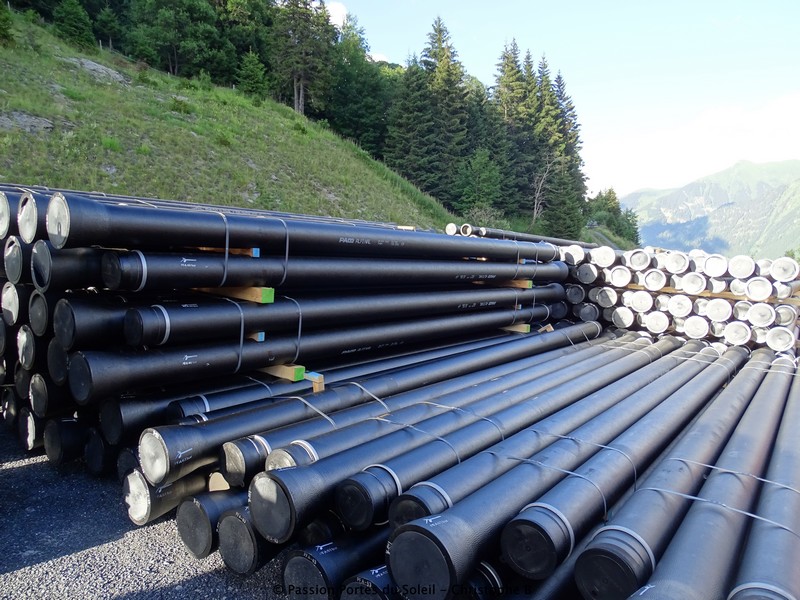

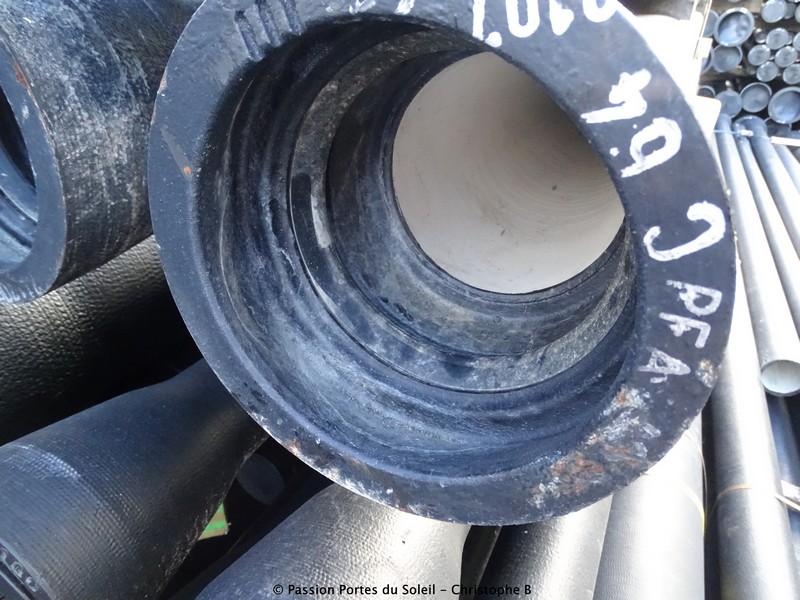

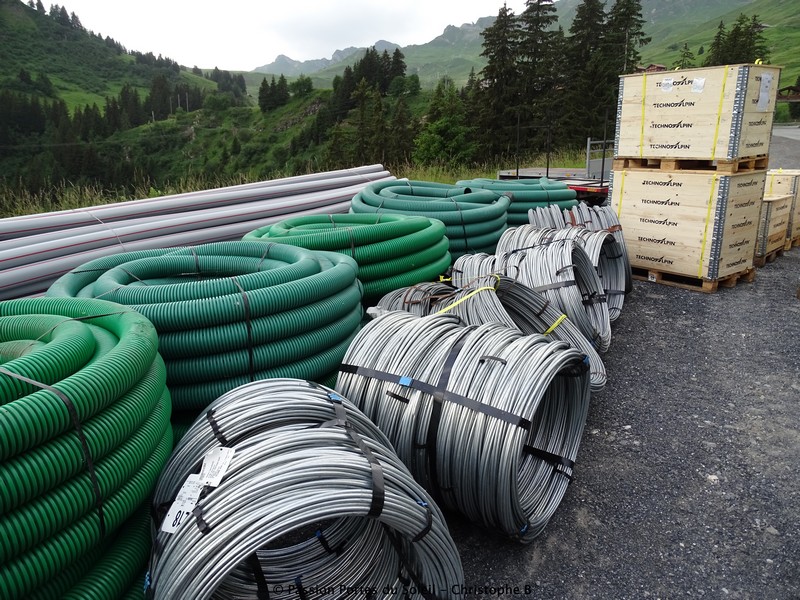

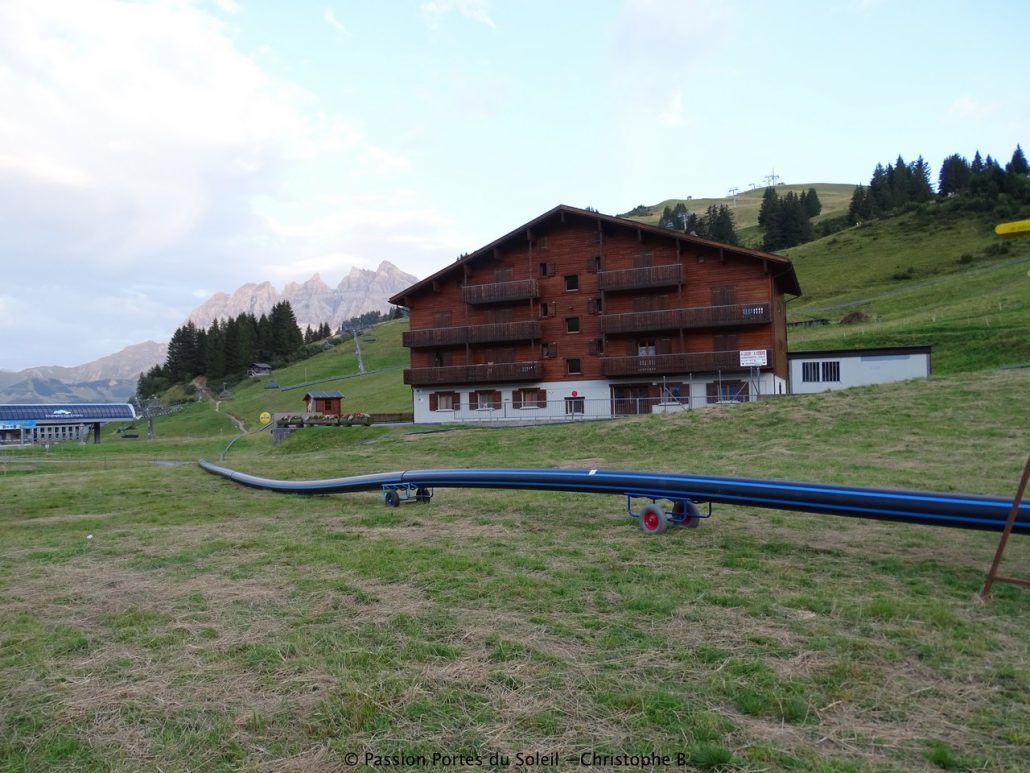

29 juillet 2016, livraison de tubes en fonte et tubes en polyéthylène pour alimentation des enneigeurs :

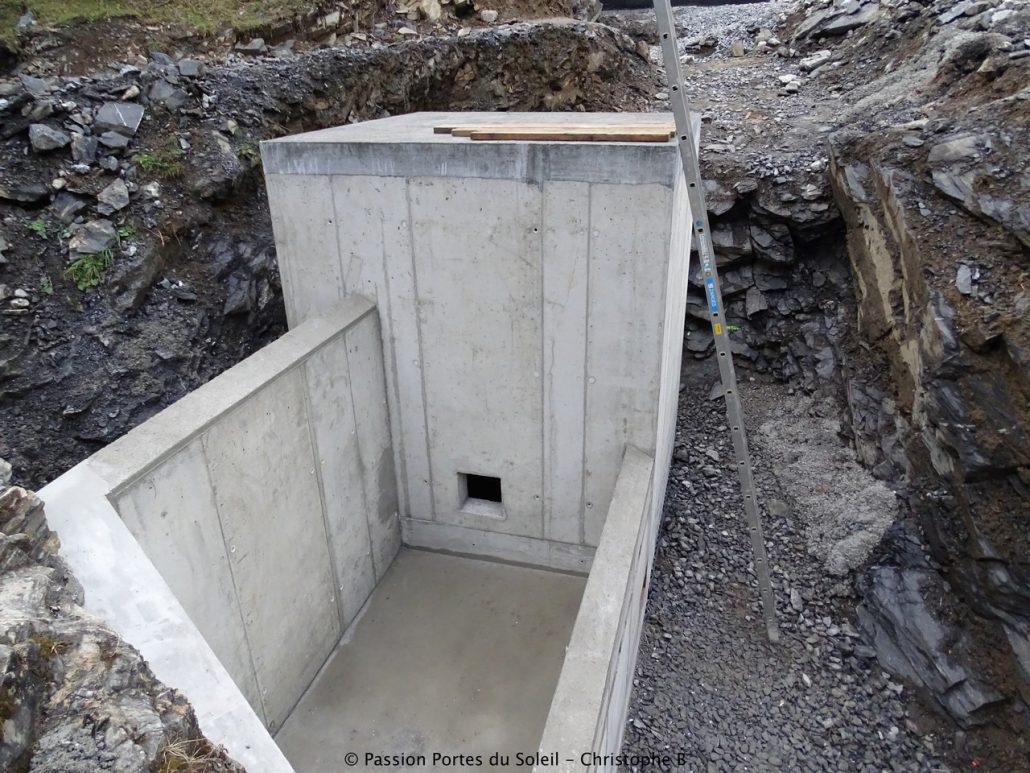

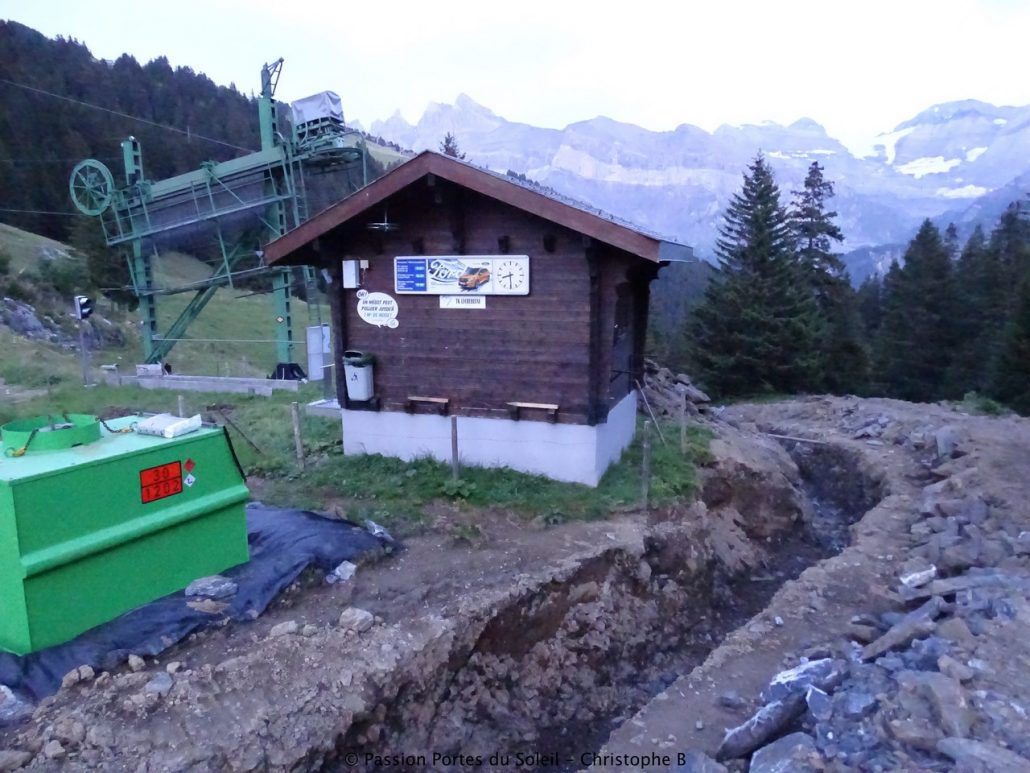

25 août 2017, état des travaux de construction des deux captages de Léchereuse, sur le torrent de Seumon et au Hameau des Crosets, torrent de Naulaz :

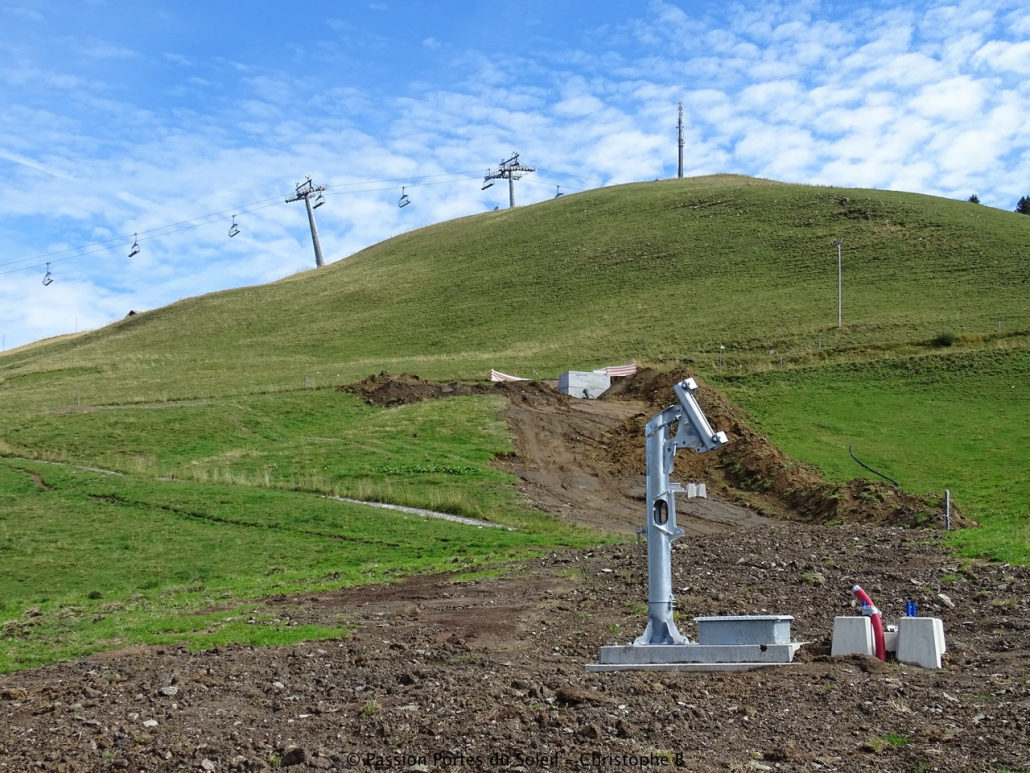

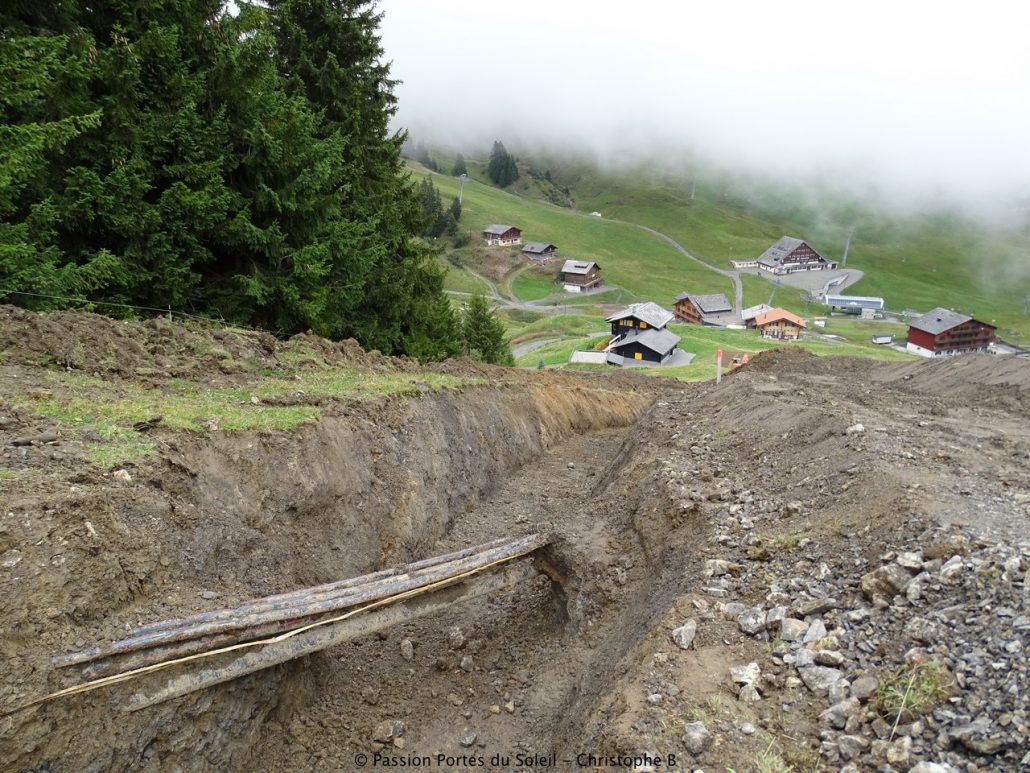

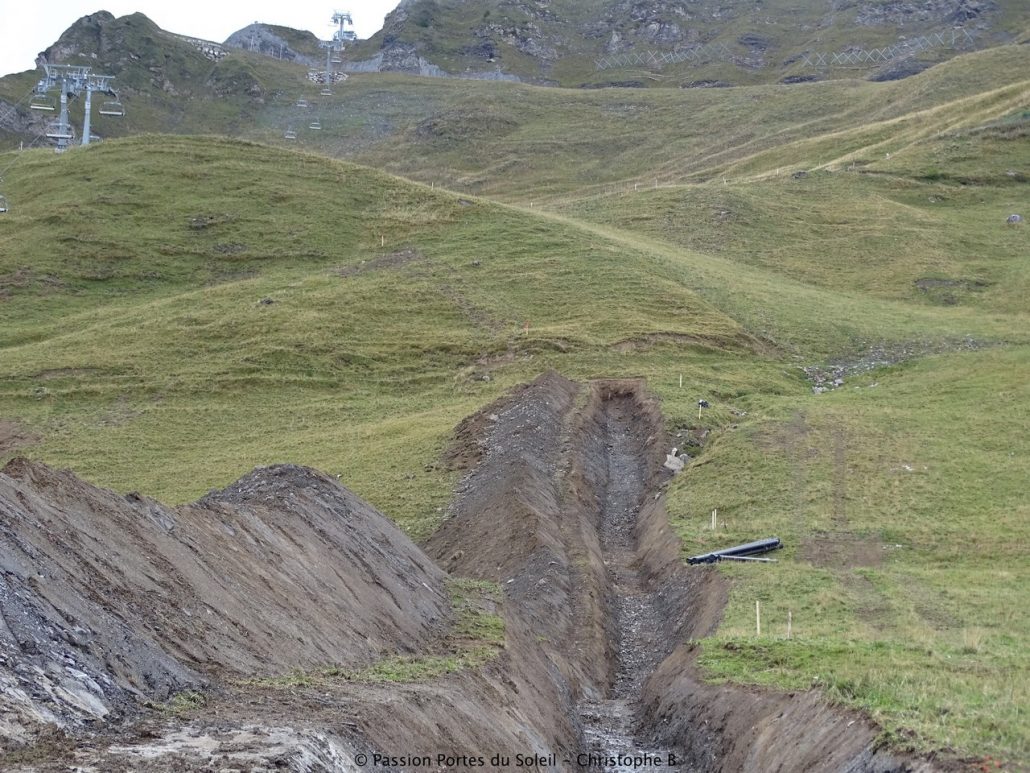

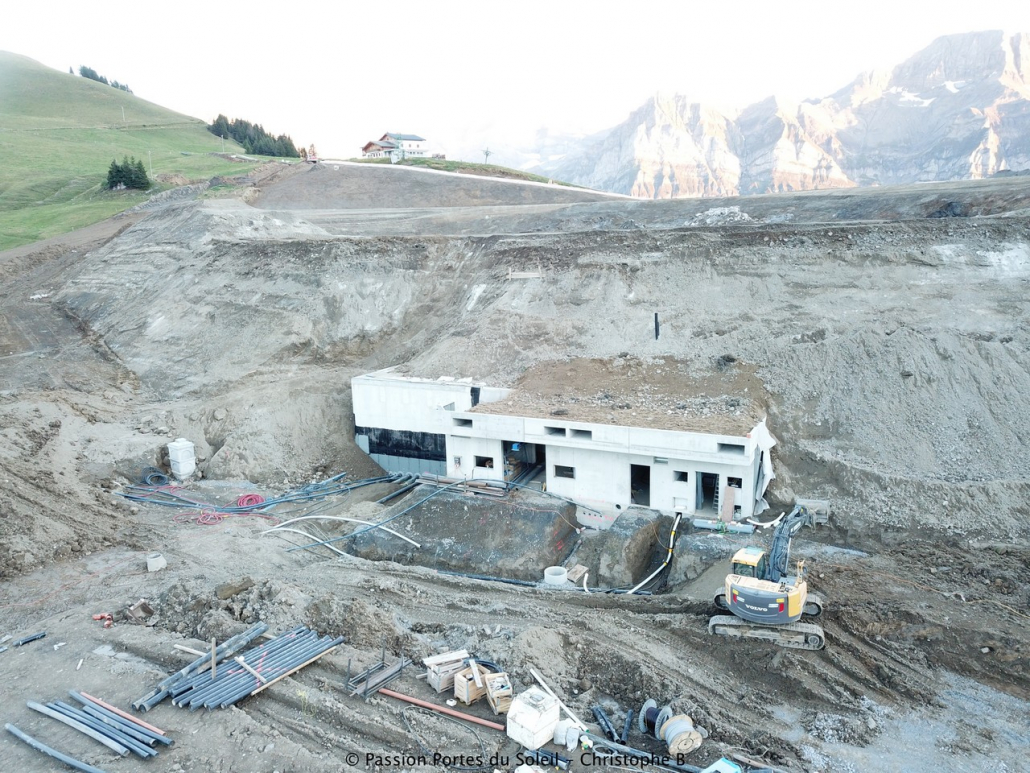

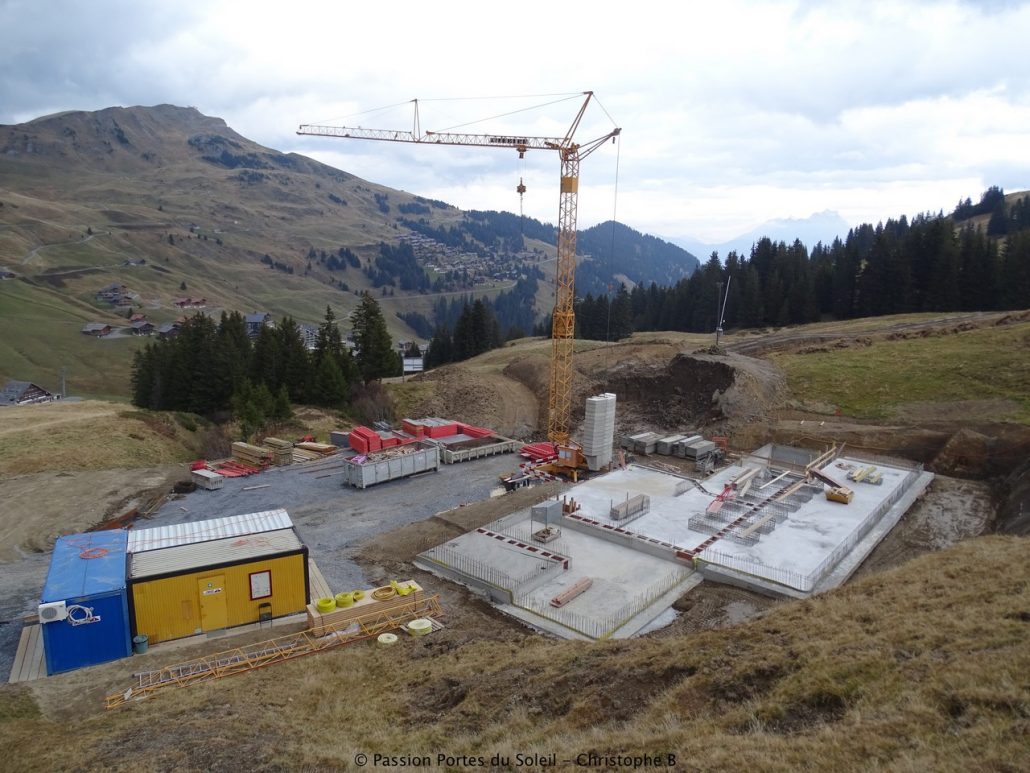

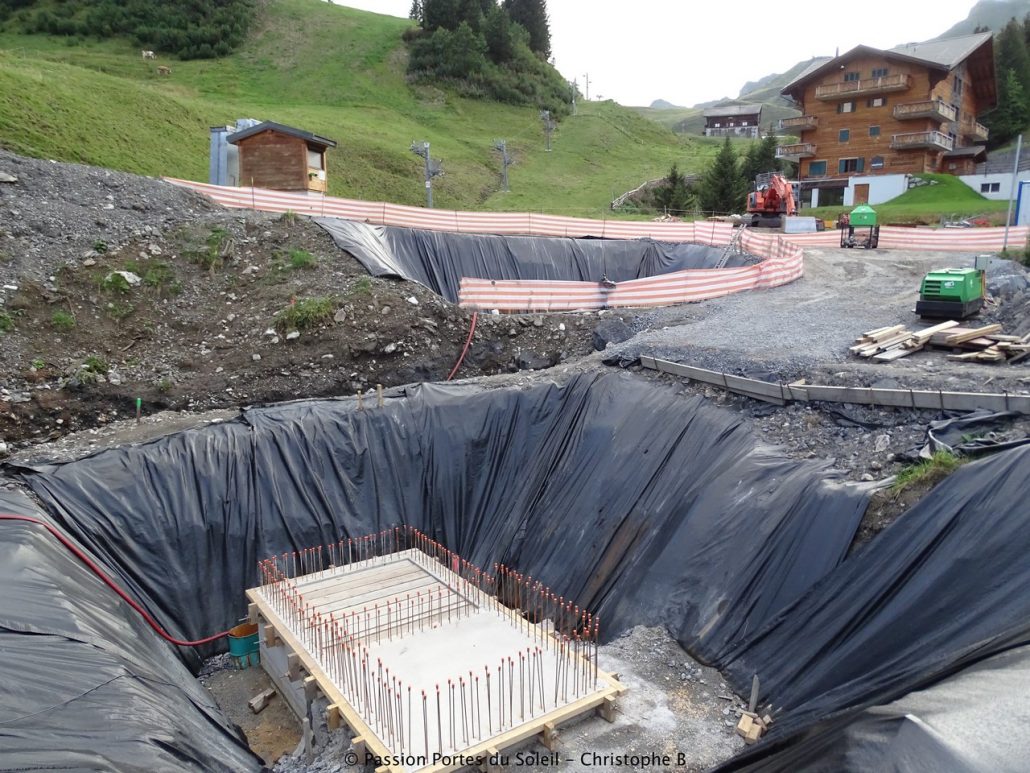

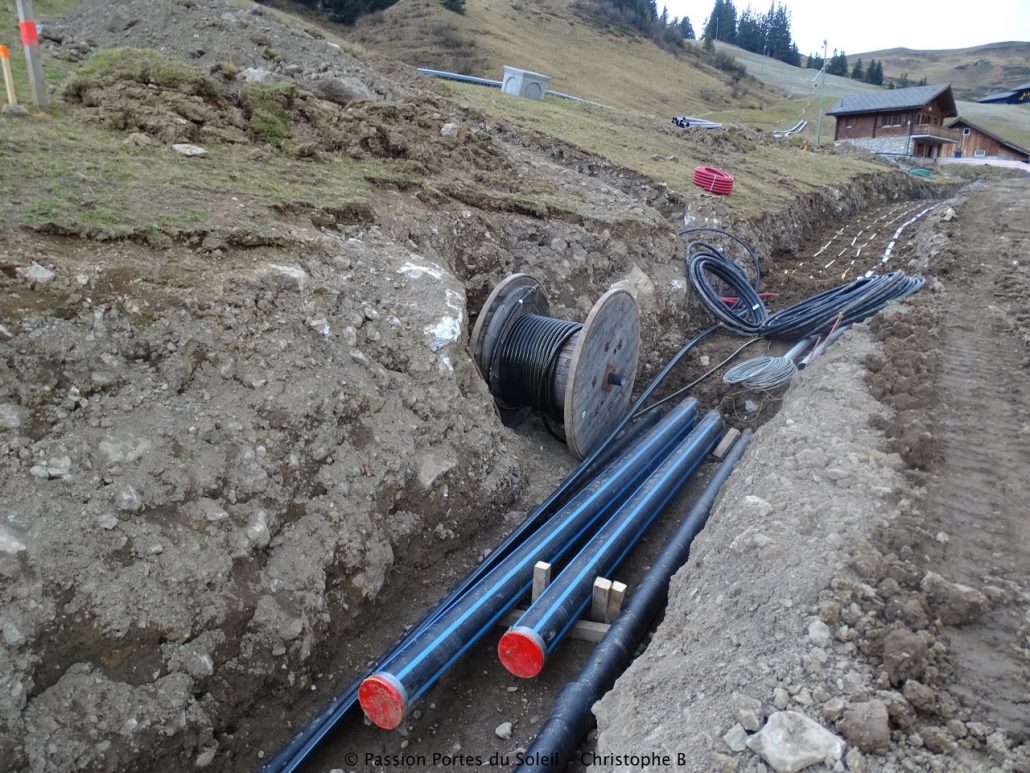

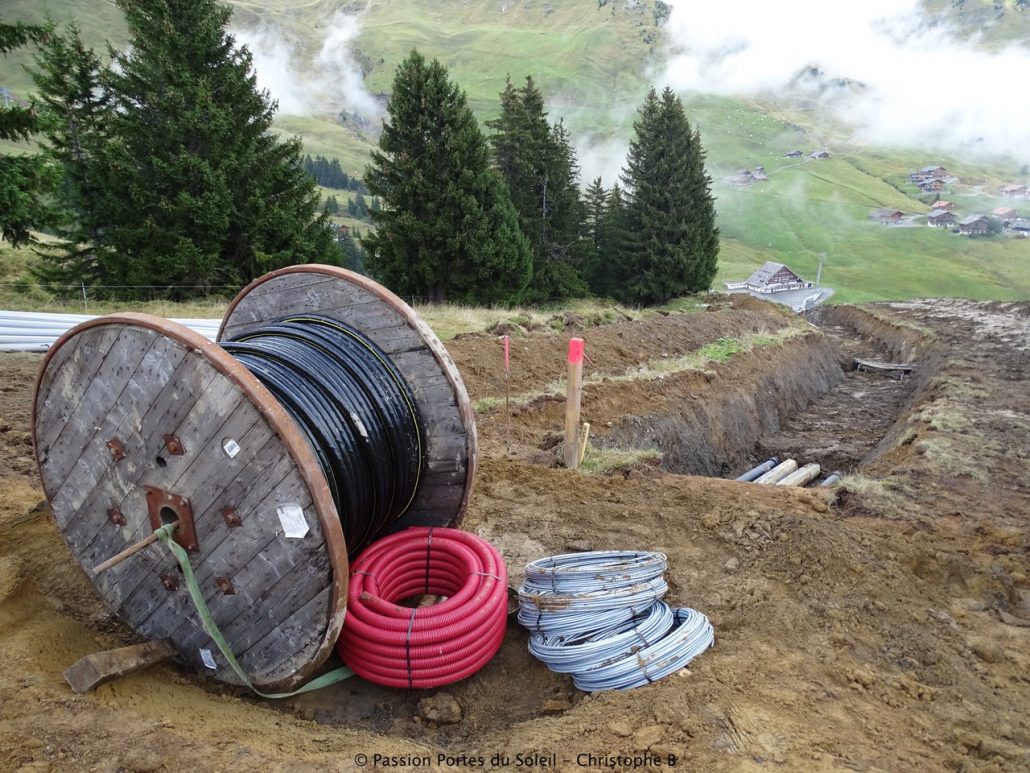

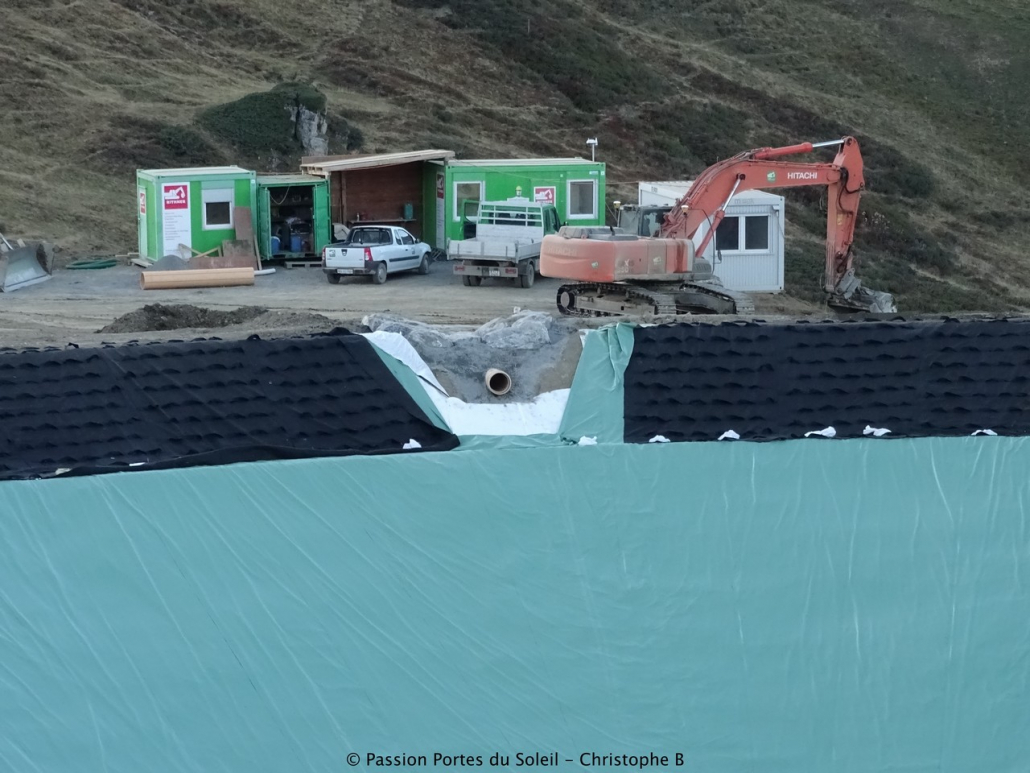

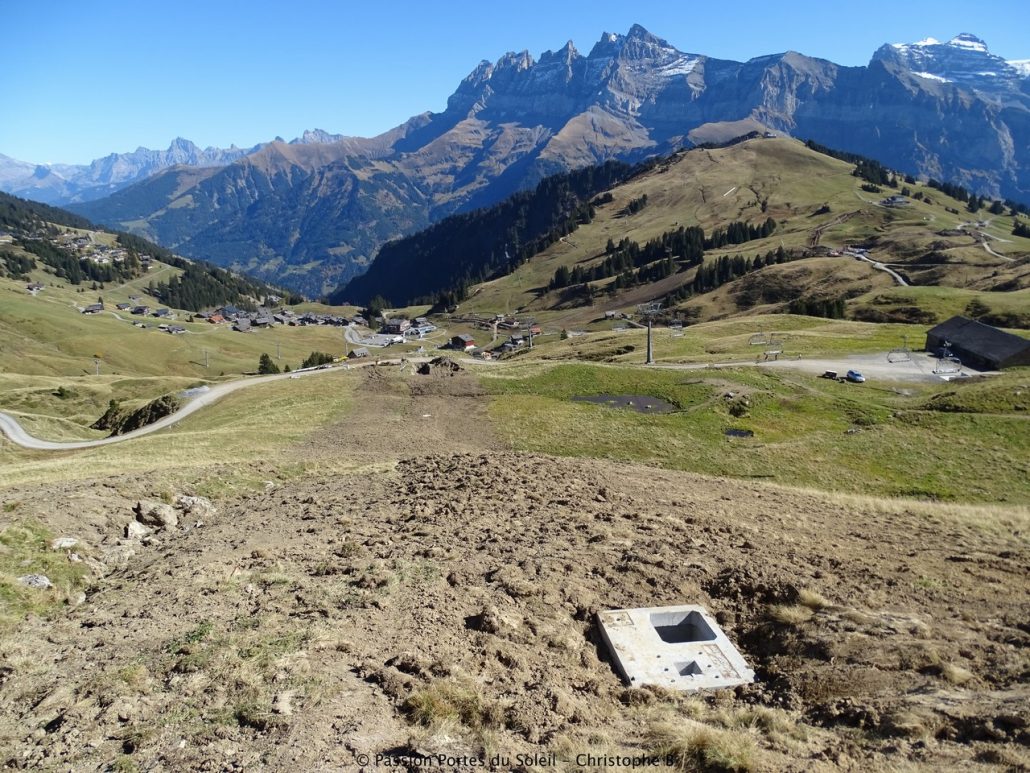

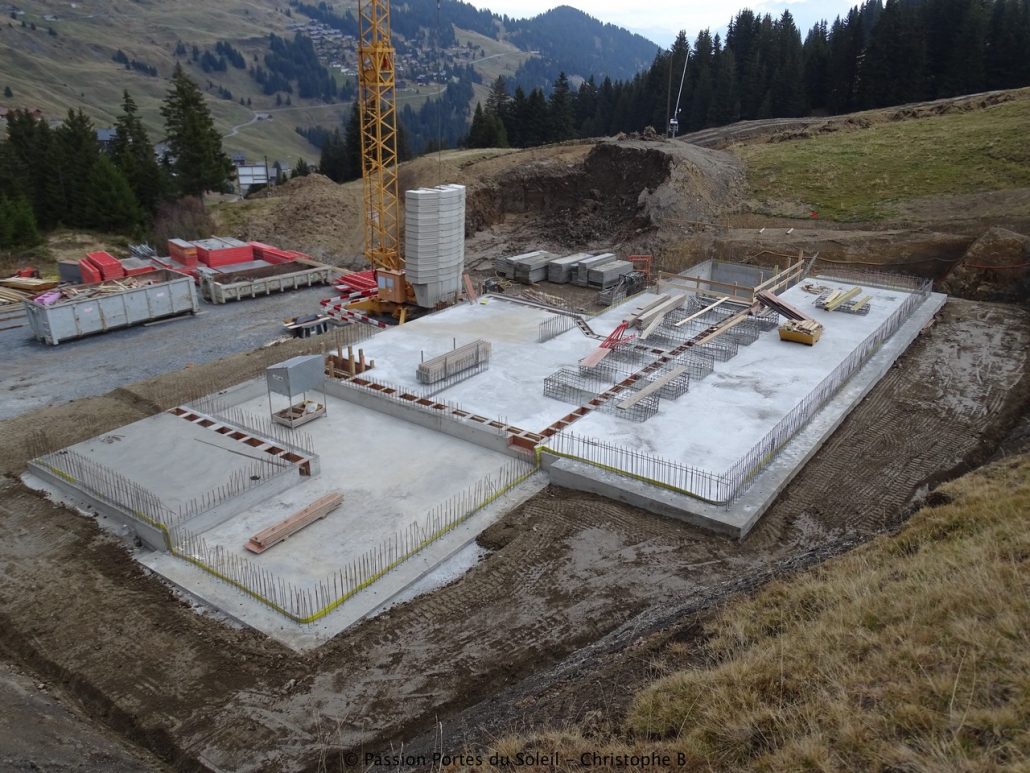

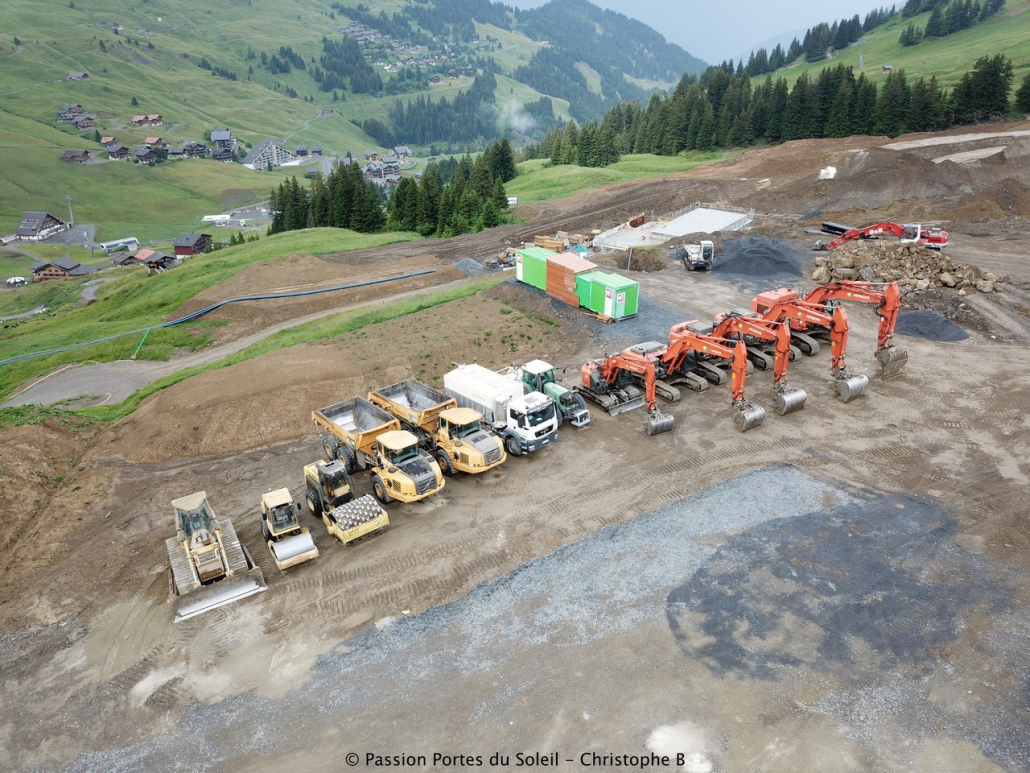

10 septembre 2017 : Début des travaux de fouilles pour le réseau d’enneigement mécanique. Terrassement pour la salle des machines principale SDM100, intégrée à la digue de la retenue collinaire construite en 2018.

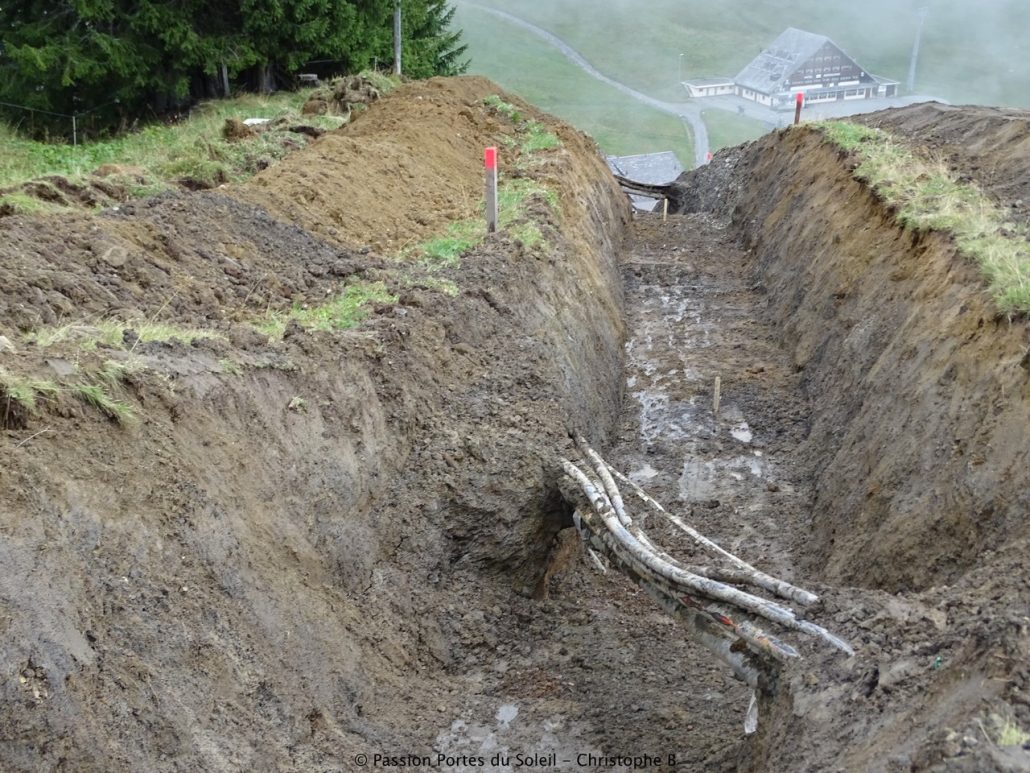

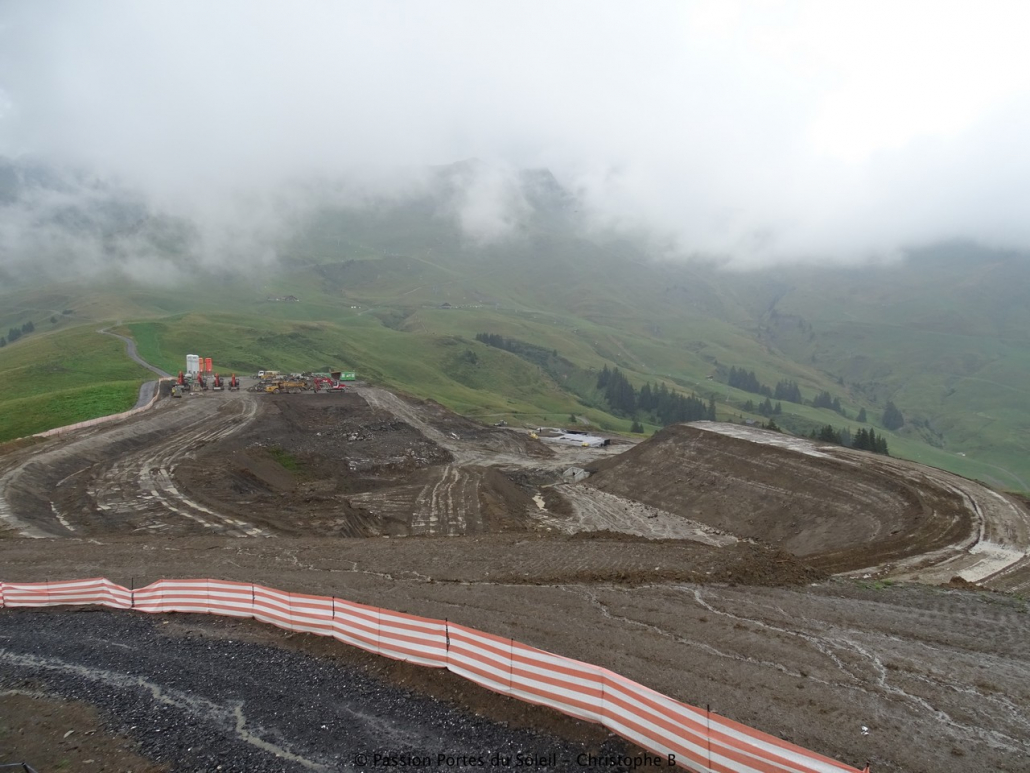

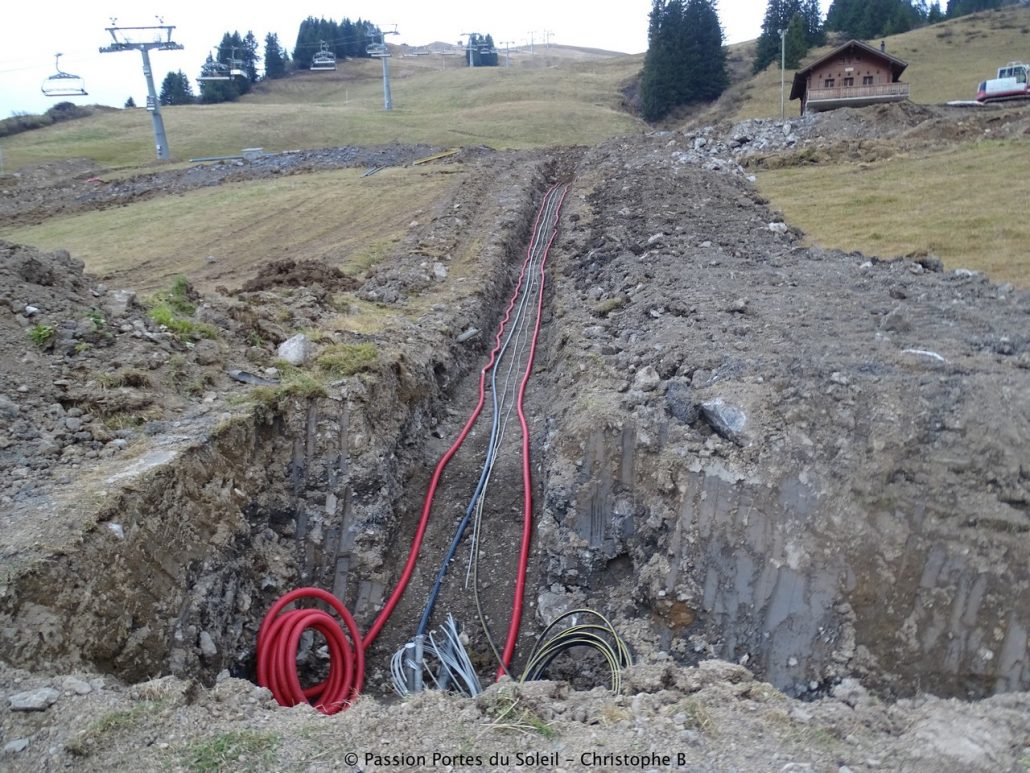

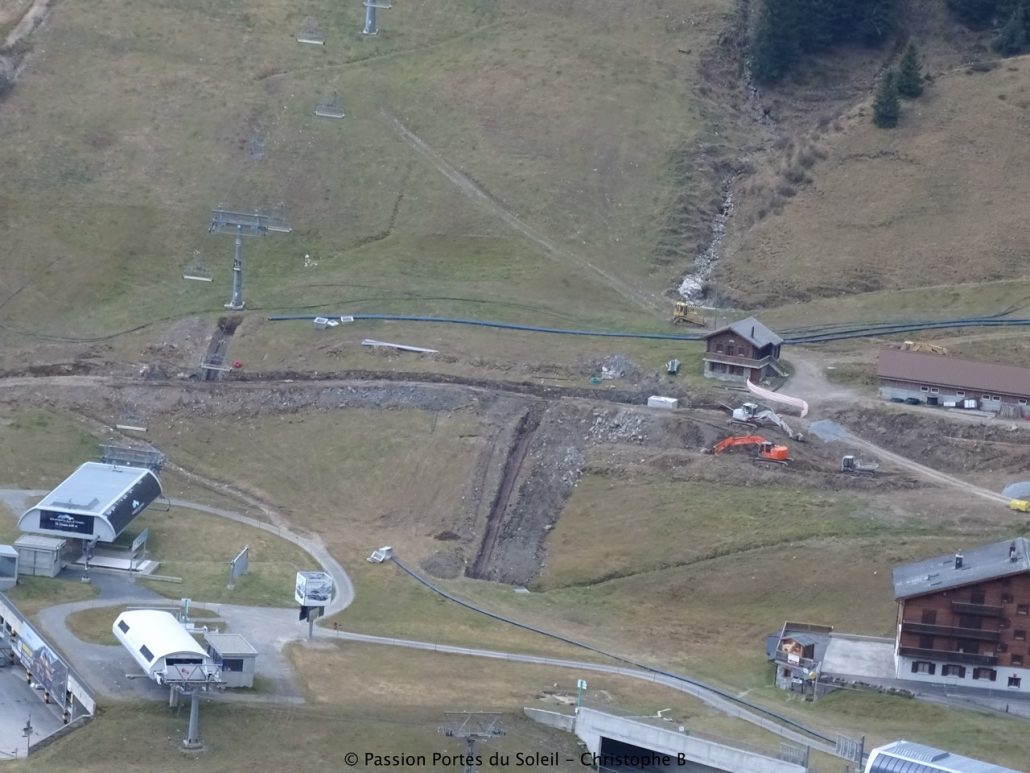

16 septembre 2017 : Début de fouille sur la piste de Grand Conche, mise en place des tuyauteries dans les fouilles des pistes Léchereuse et des Crosets.
29 septembre 2017 :

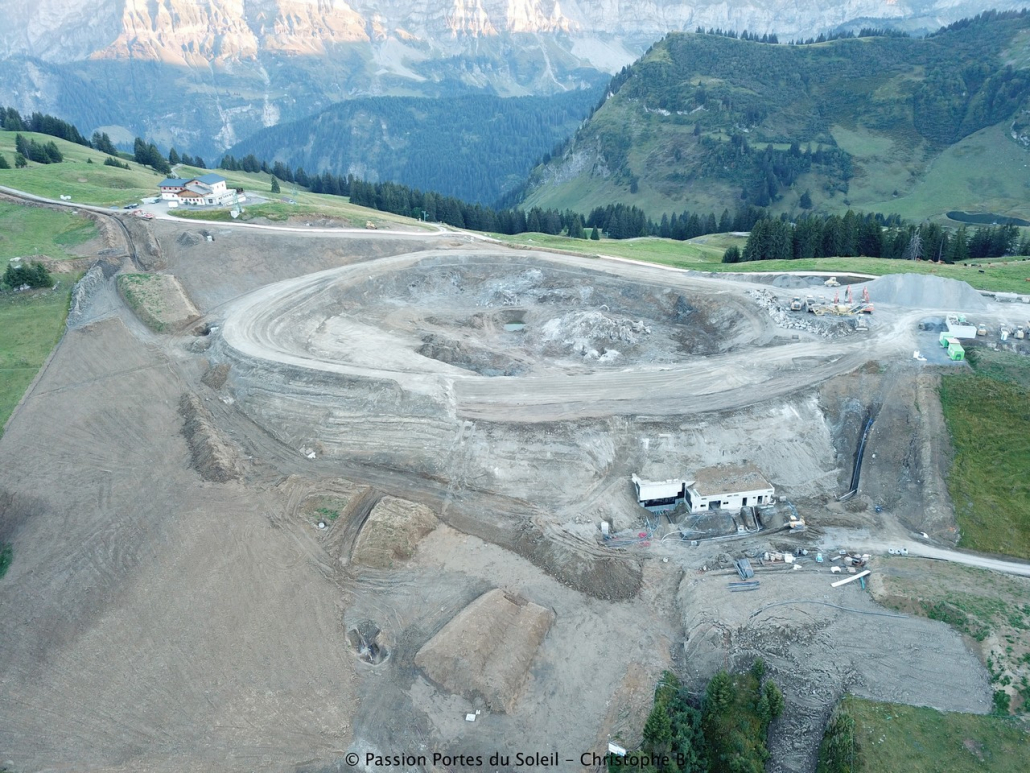

15 octobre 2017 :
21 octobre 2017 :
28 octobre 2017 :

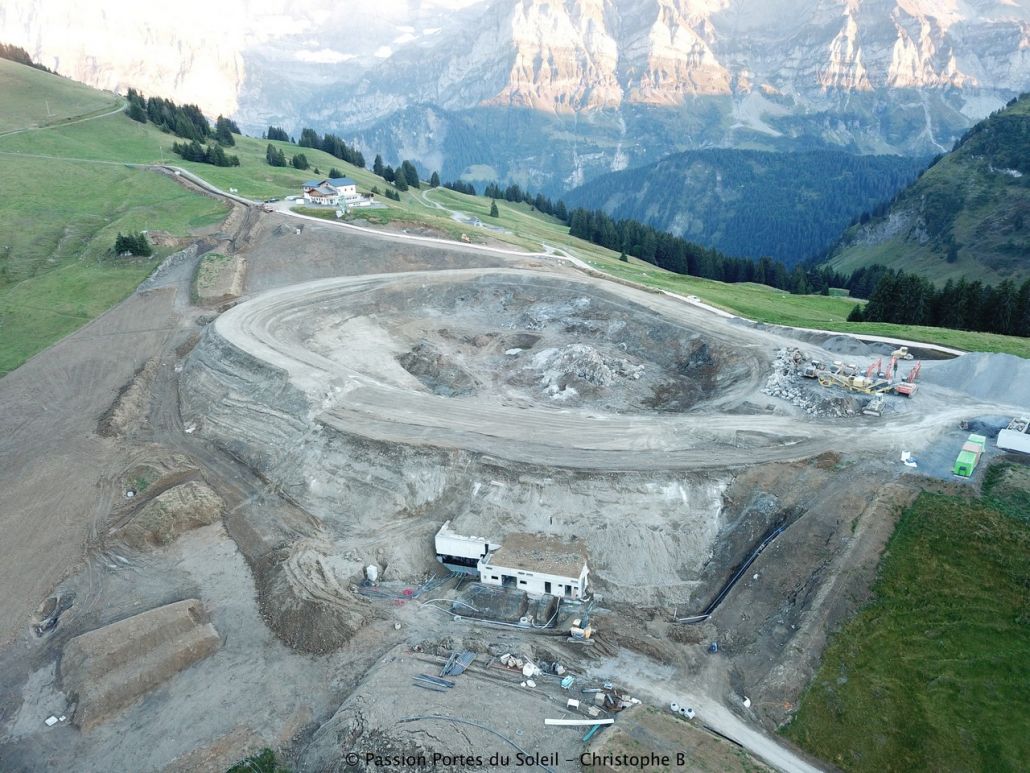

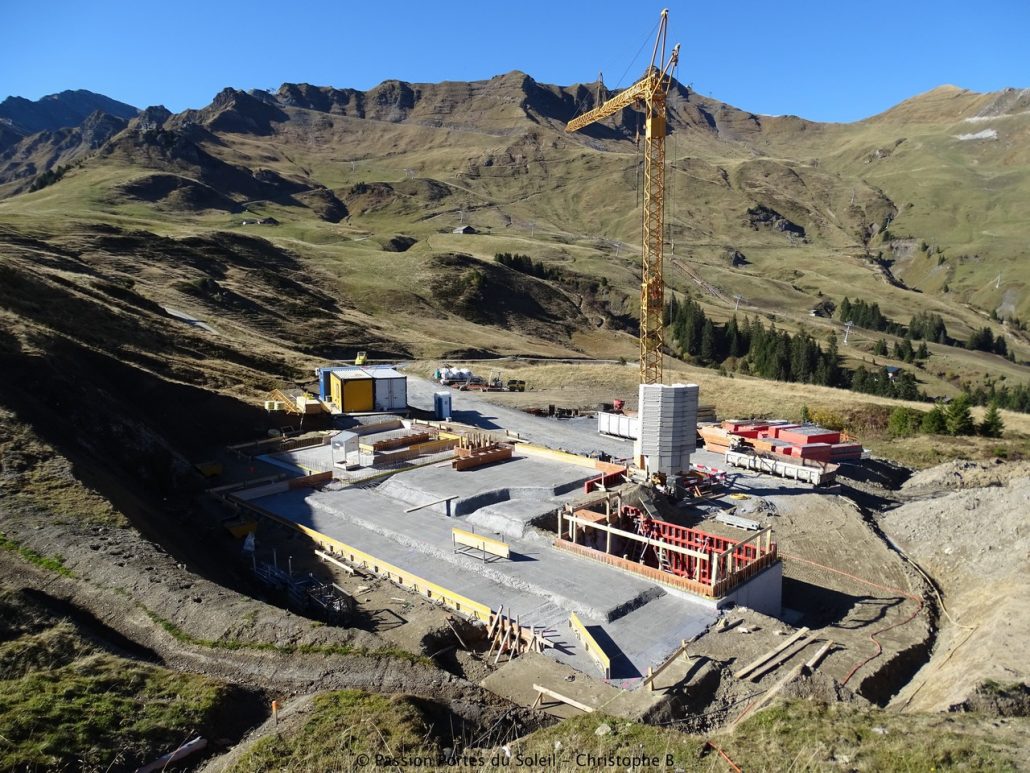

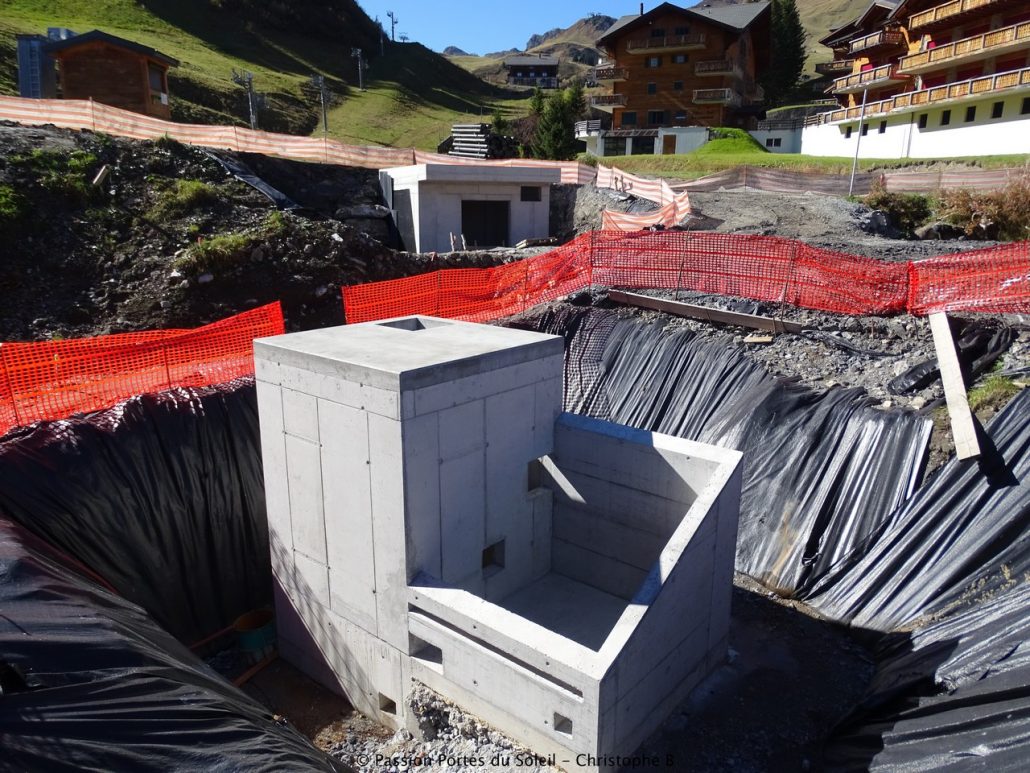

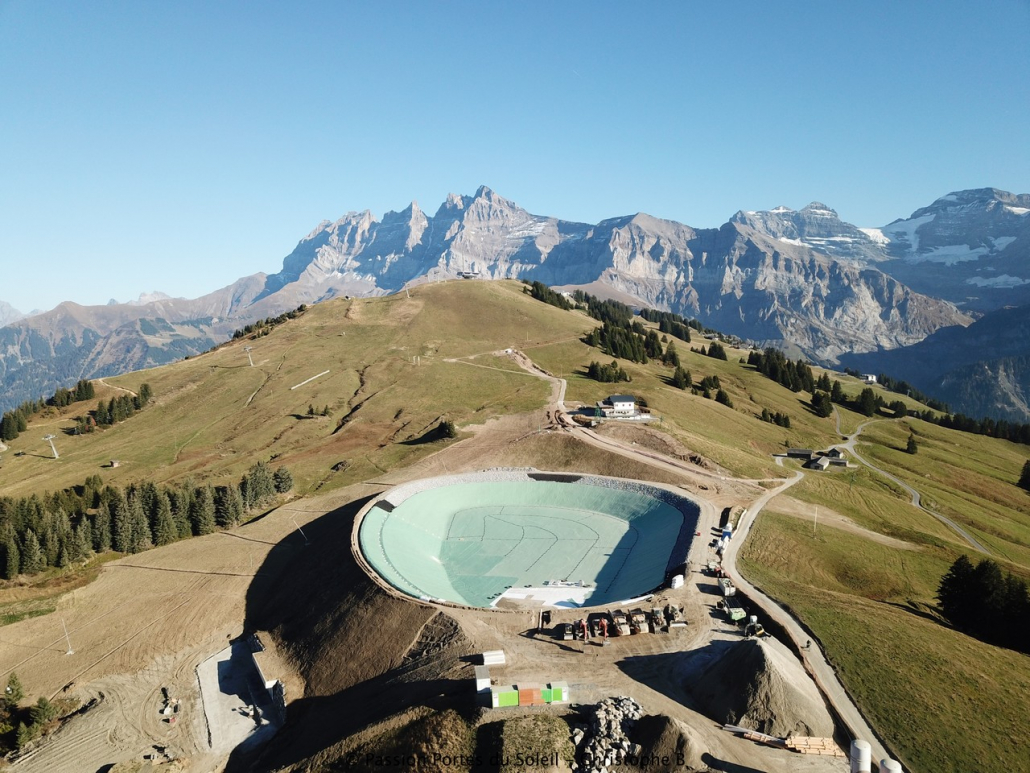

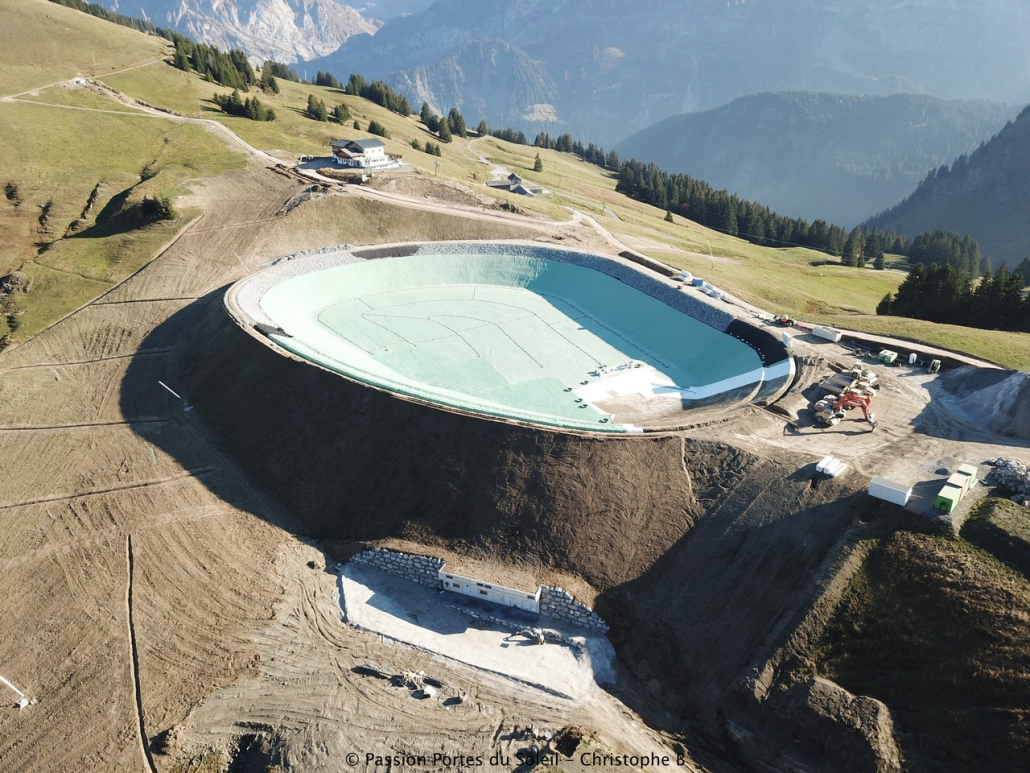

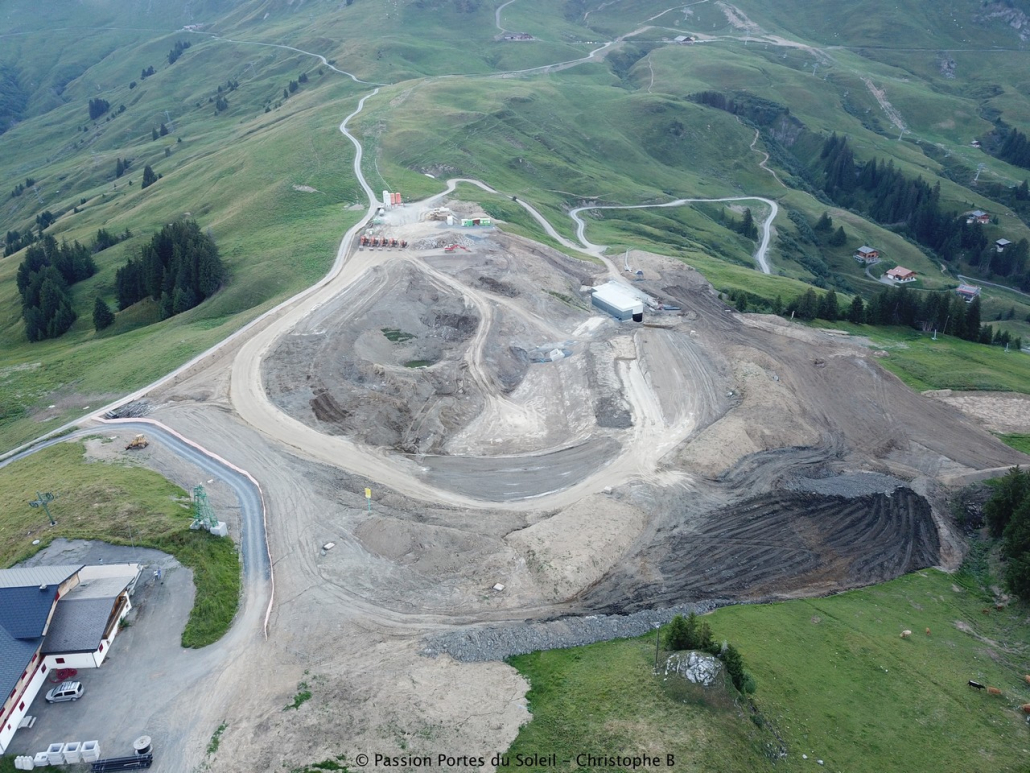

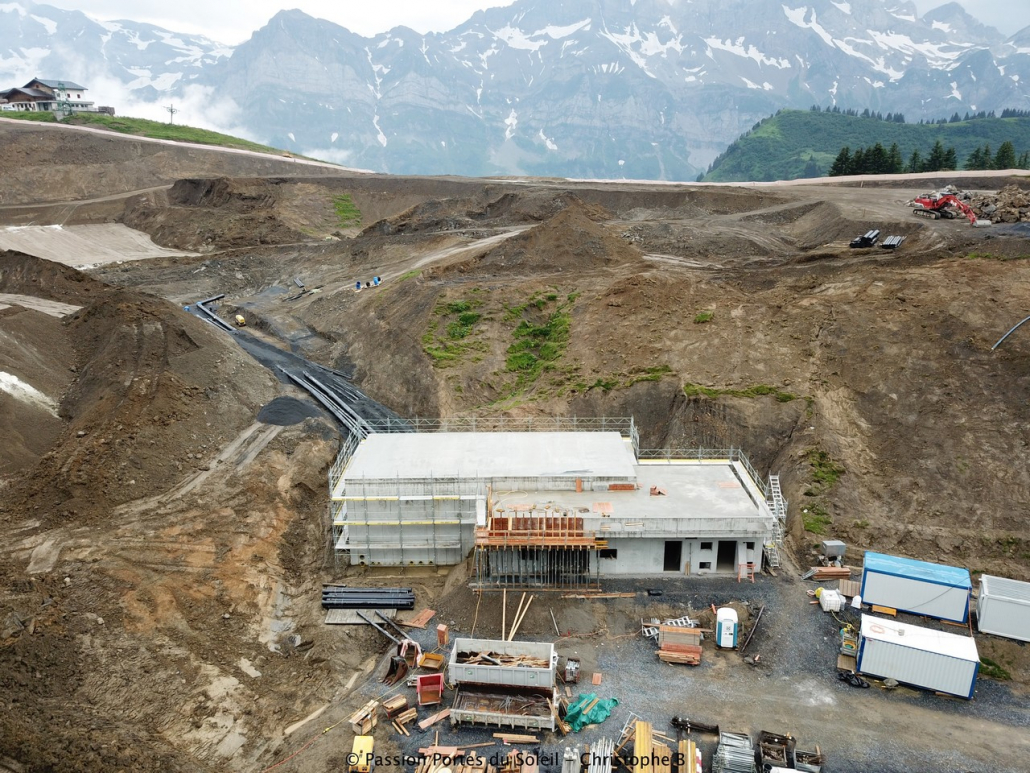

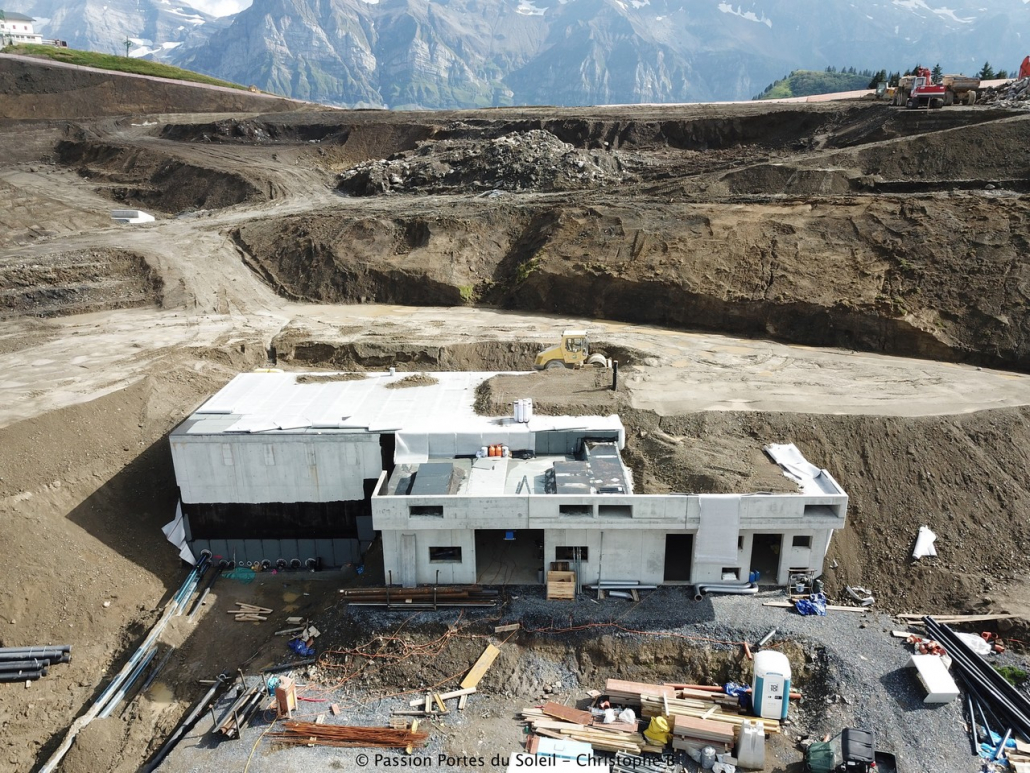

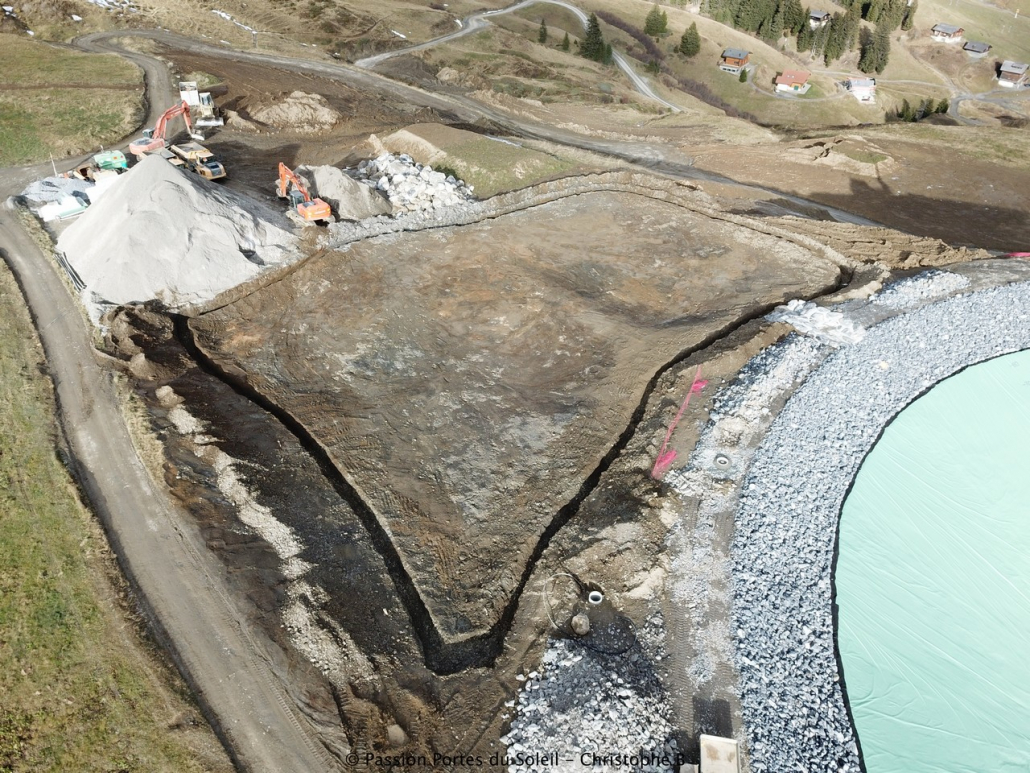

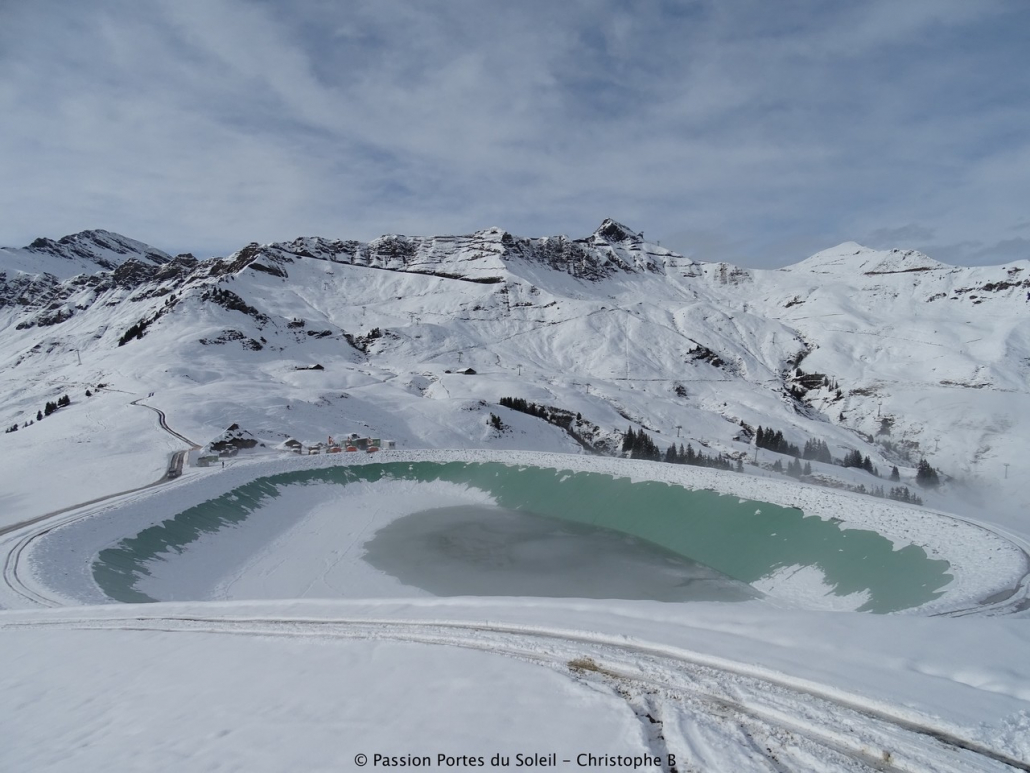

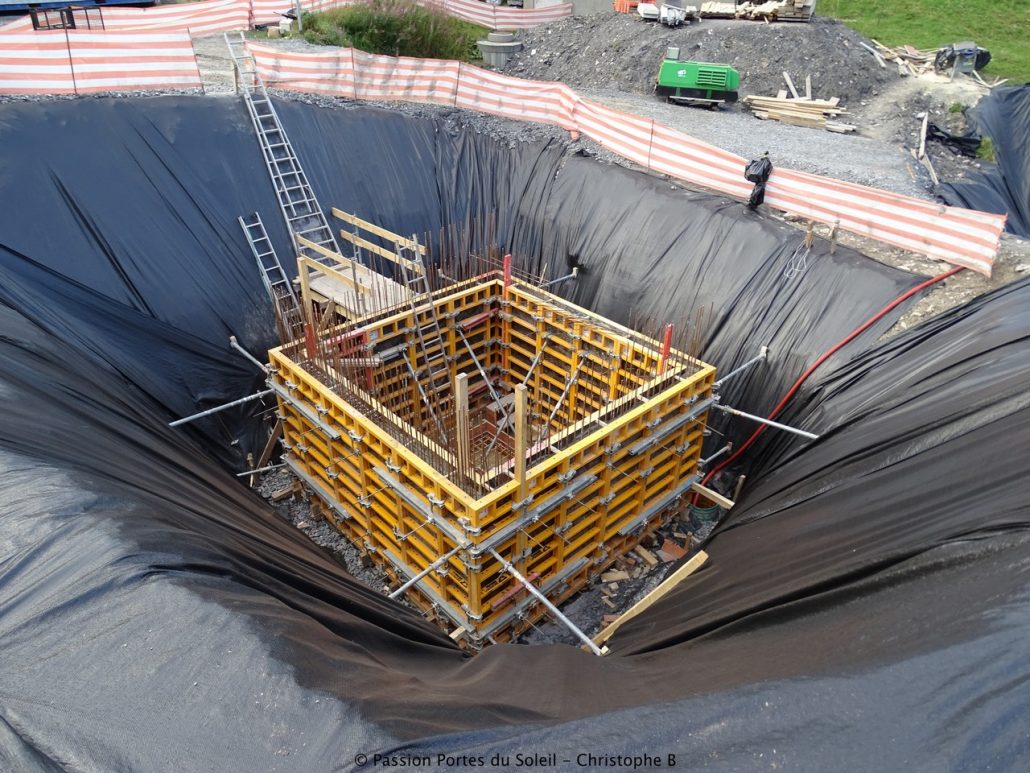

30 juin 2018 :
14 juillet 2018 :
27 juillet 2018 :

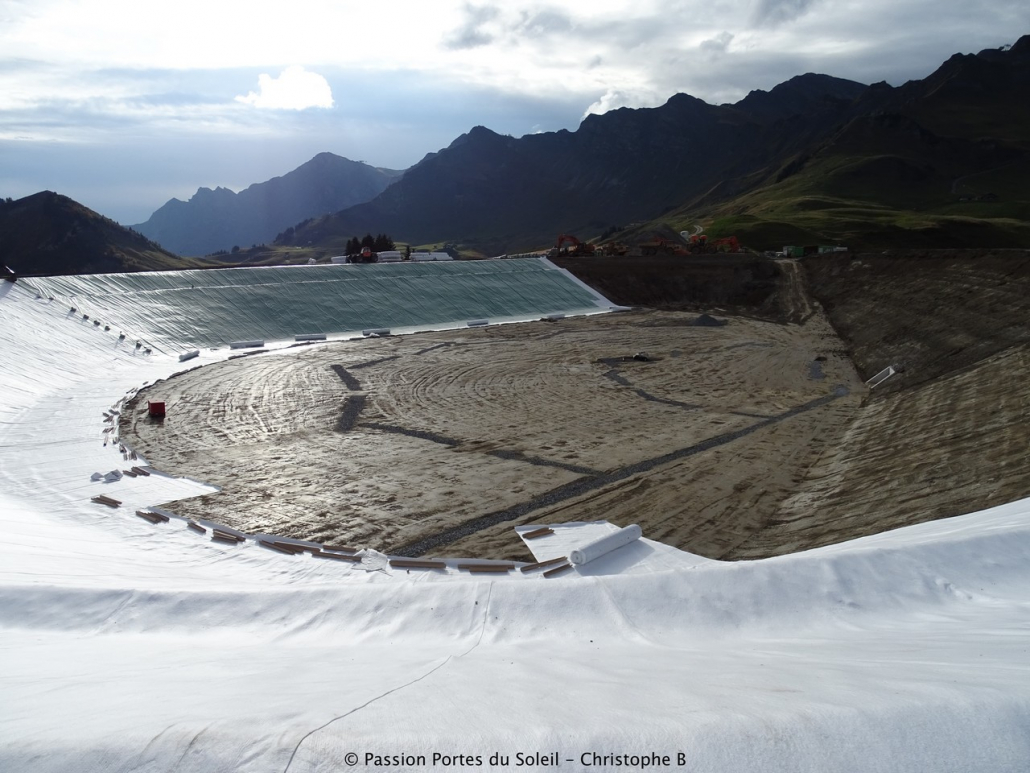

19 août 2018 :
24 août 2018 :

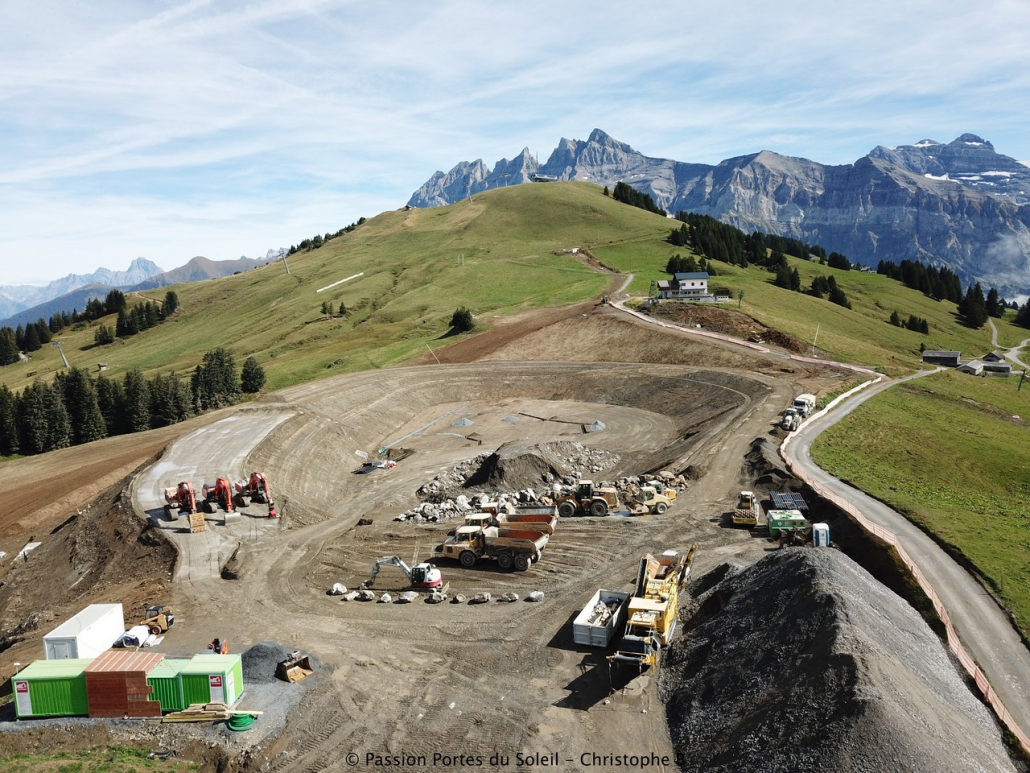

08 septembre 2018 :
22 septembre 2018 :
06 octobre 2018 :
20 octobre 2018 :
23 octobre 2018 :
28 octobre 2018 :

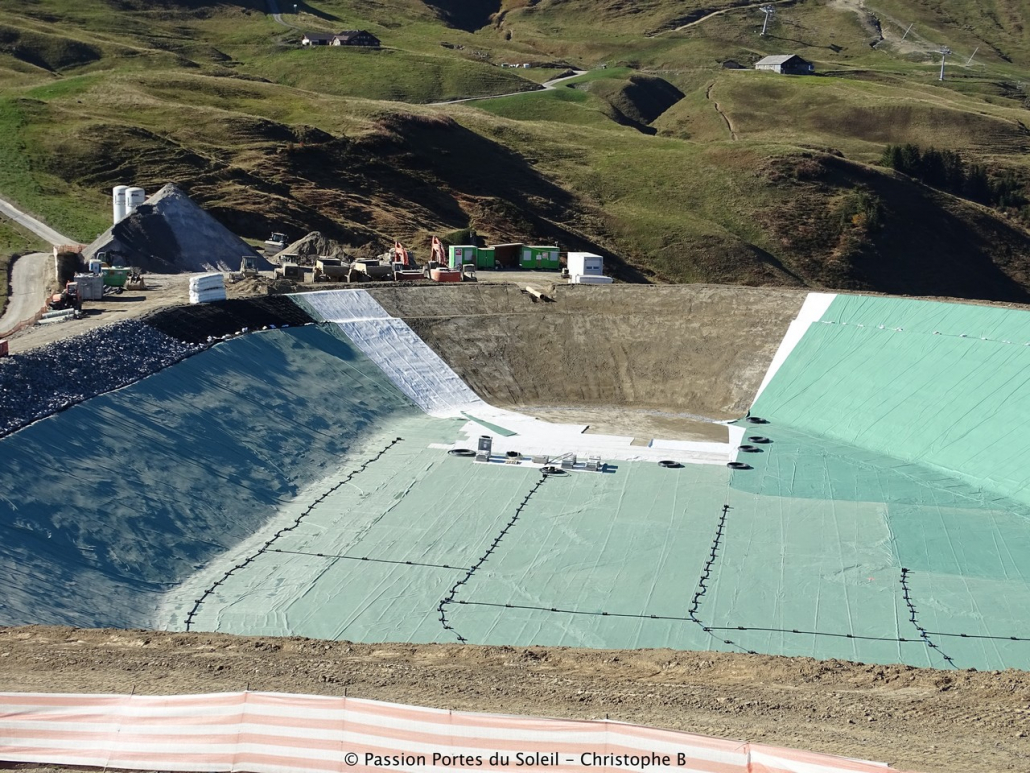

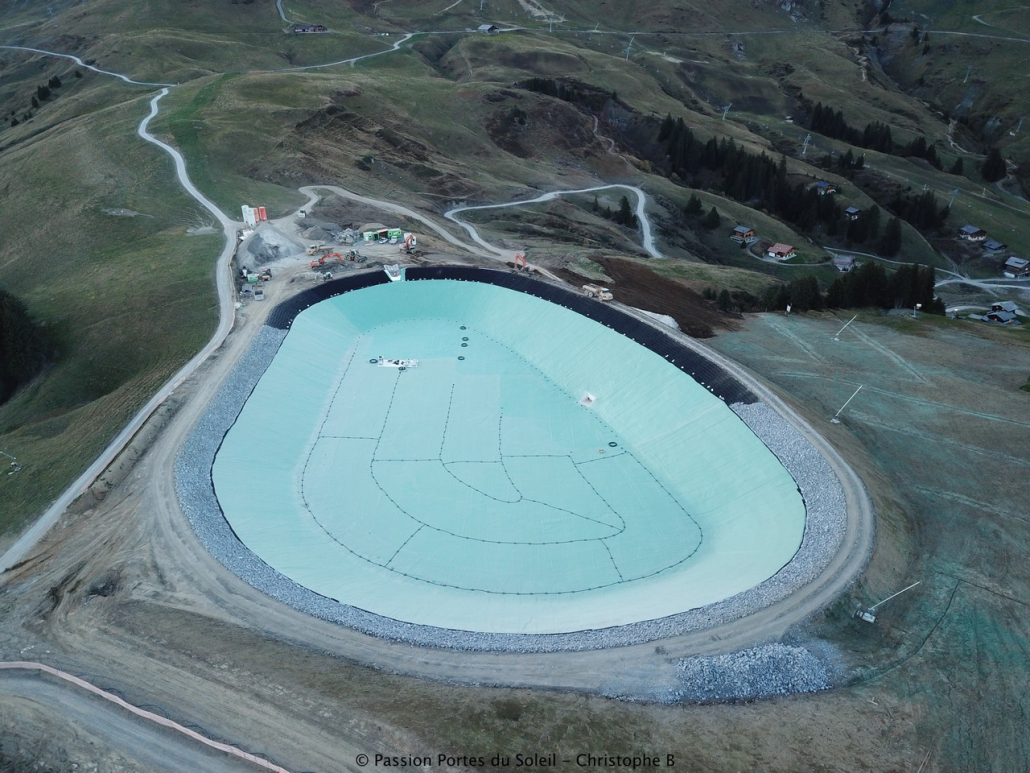

17 novembre 2018 :
15 décembre 2018 :

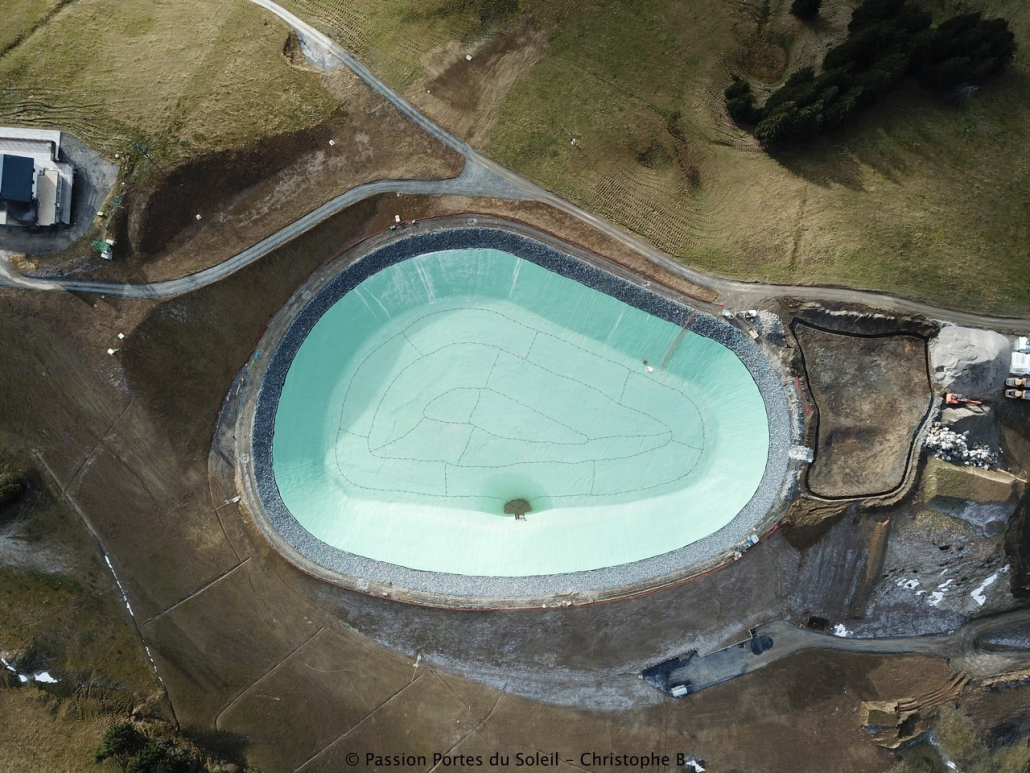

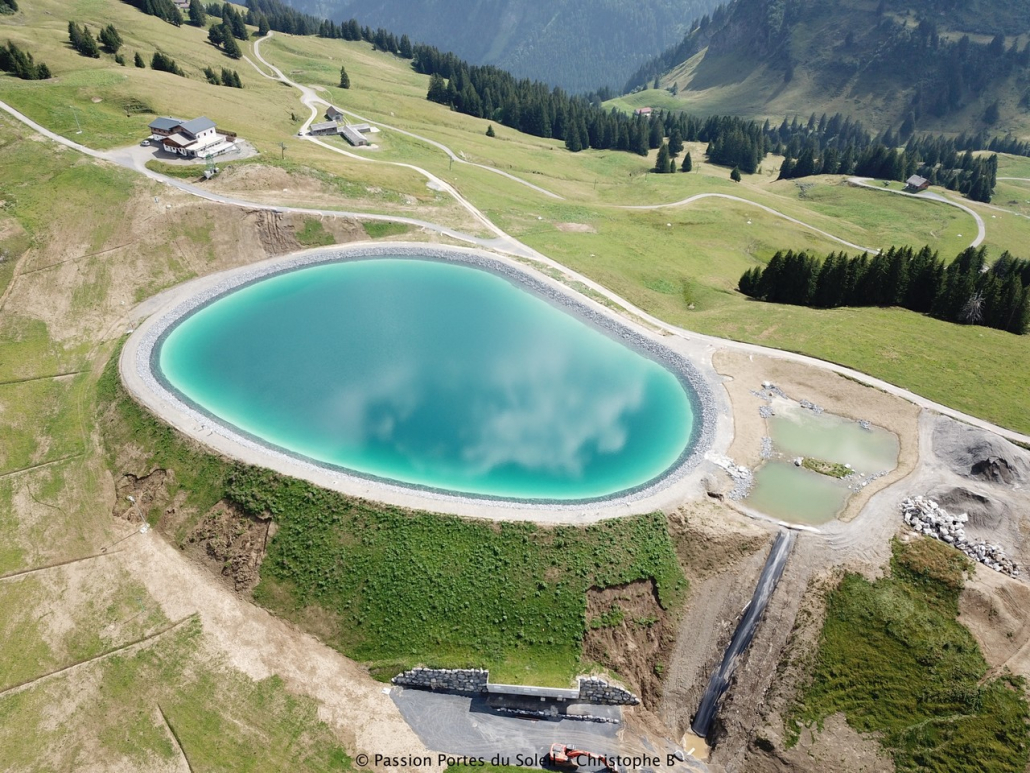

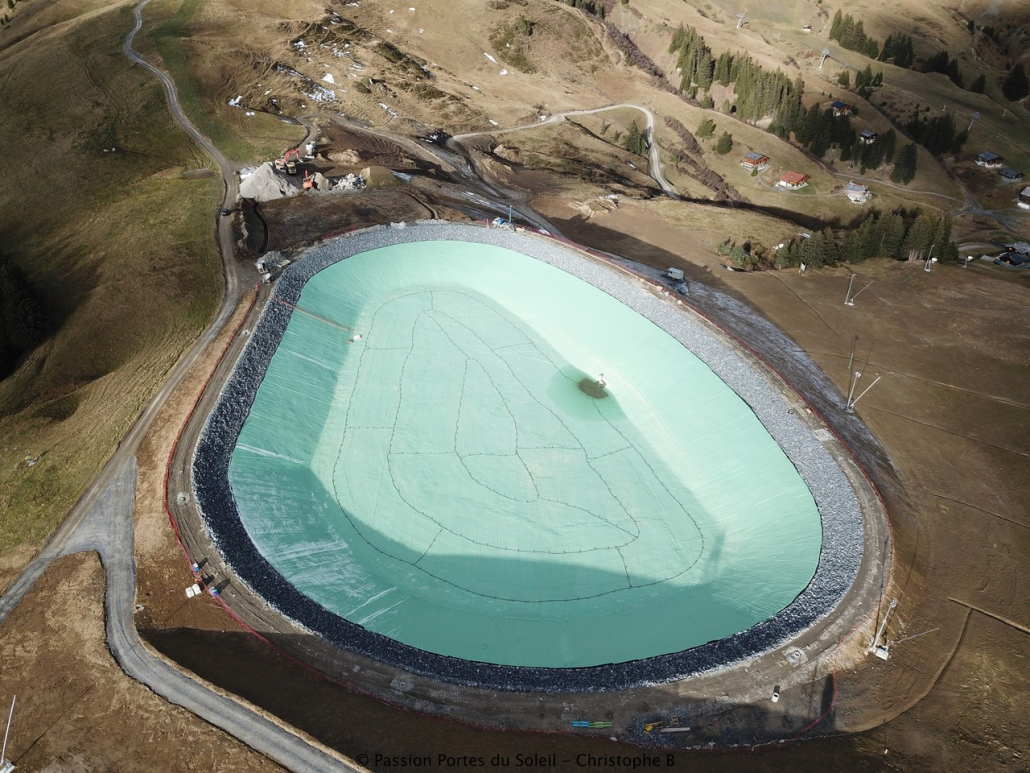

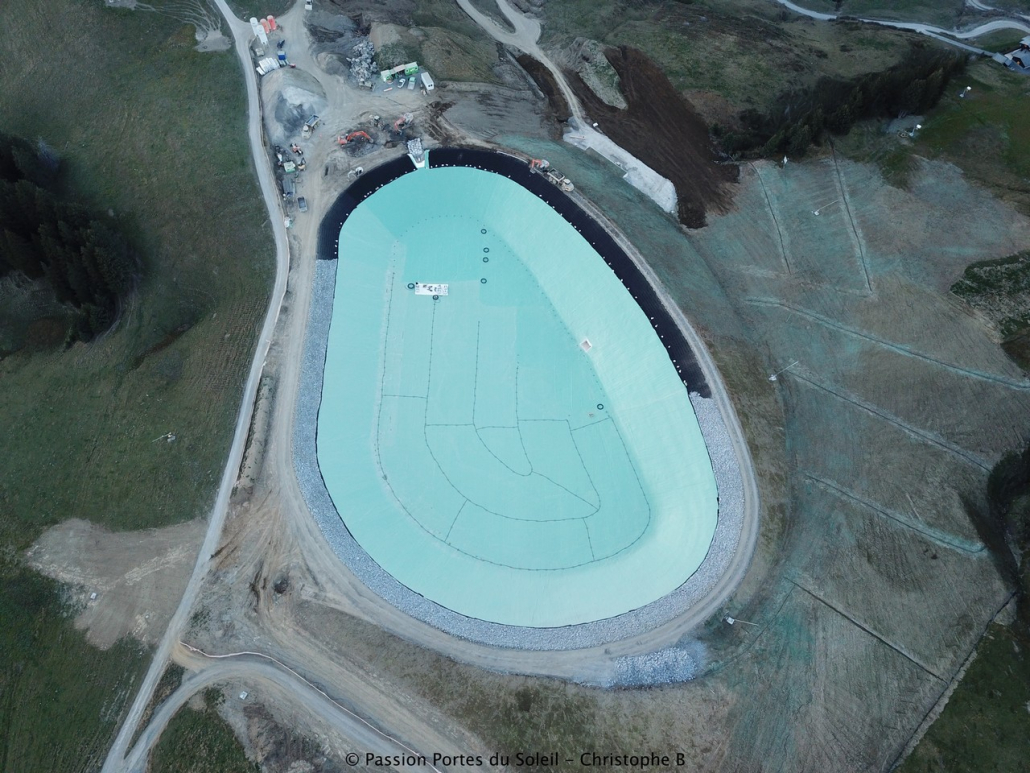

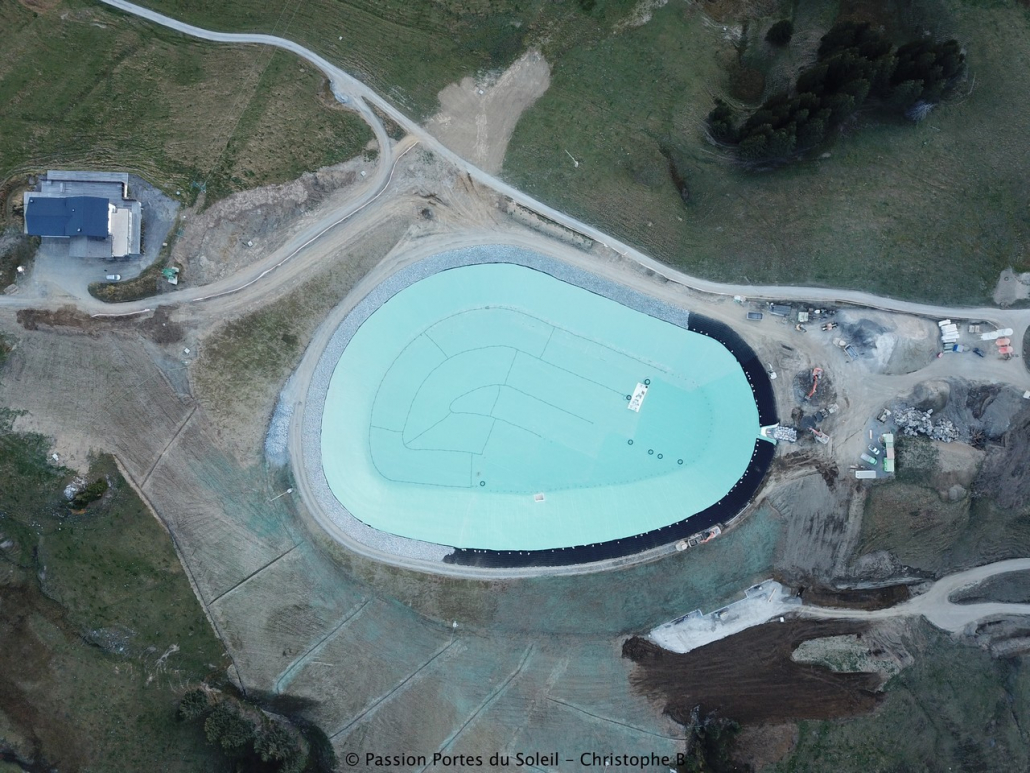

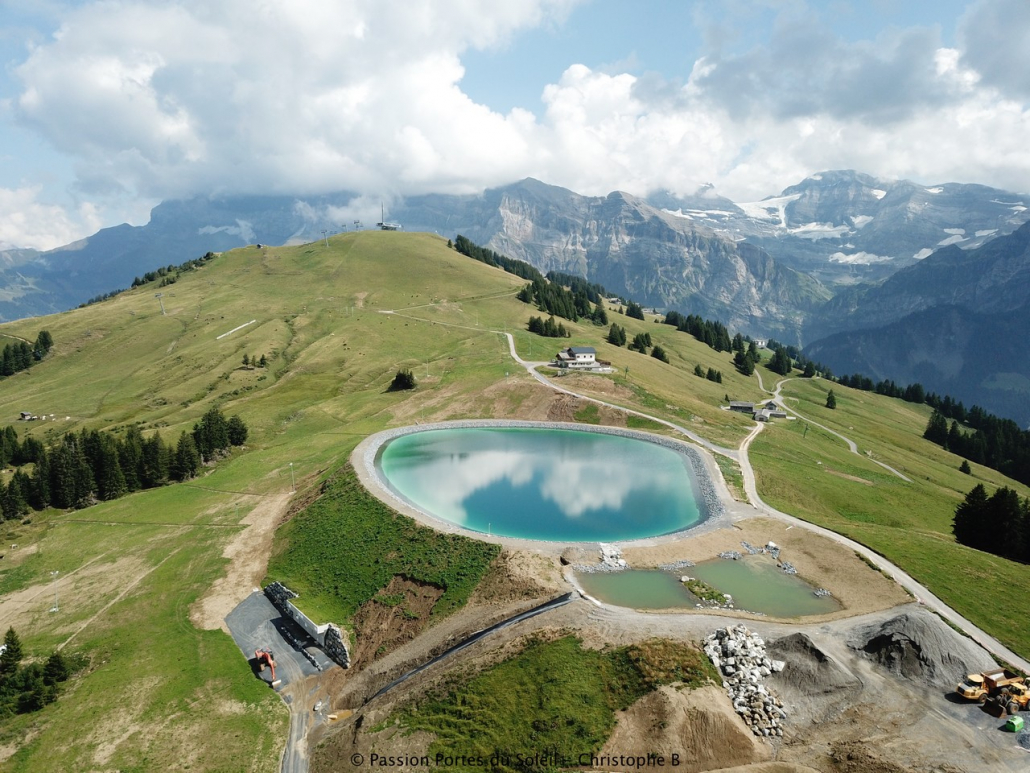

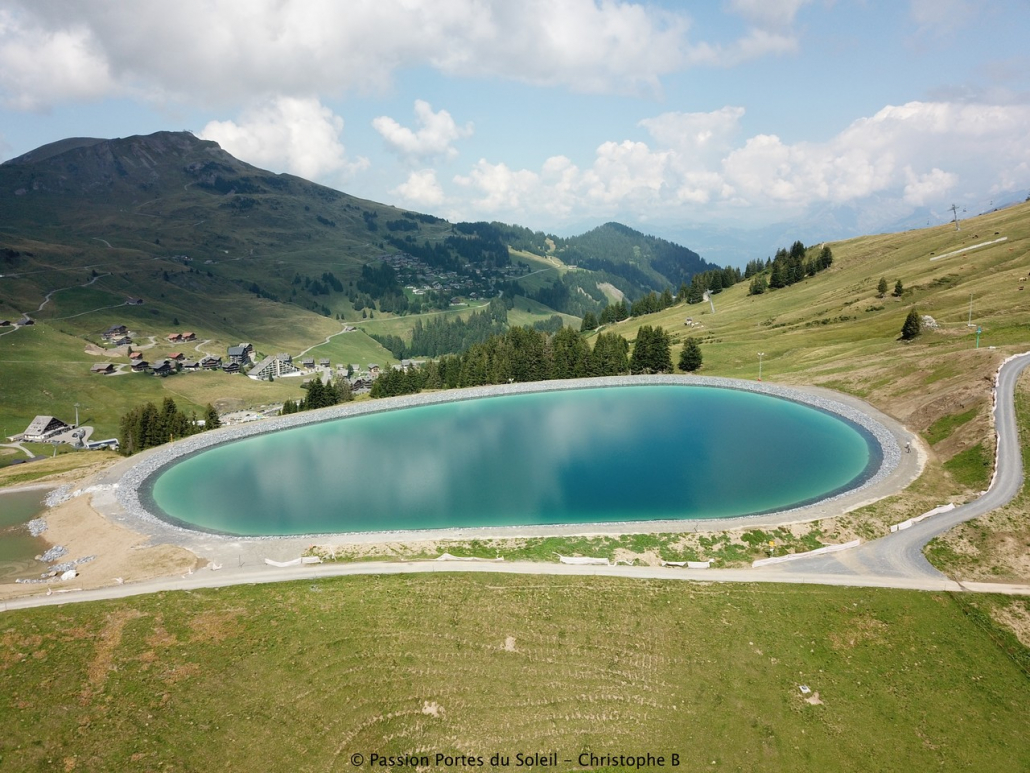

8 juin 2019 :
24 août 2019 :
13 septembre 2019 :
à suivre…
